Hệ thống pháp luật

TIÊU CHUẨN XÂY DỰNG VIỆT NAM

TCXD 197:1997

NHÀ CAO TẦNG - THI CÔNG CỌC KHOAN NHỒI

High rise building - Guide for construction of bored piles

1. Phạm vi áp dụng

Tiêu chuẩn này áp dụng cho việc thi công cọc khoan nhồi bằng thiết bị khoan gầu có ống chống tạm thời và dùng vữa bentonit để giữ ổn định vách lỗ khoan với cọc có đường kính từ 60 - 150cm và có độ sâu từ 35 - 50m.

2. Công tác chuẩn bị

2.1. Trước khi thi công cọc khoan nhồi nhất thiết phải cần tập hợp đủ các tài liệu kĩ thuật về kết quả khảo sát đất nền thiết kế, quy trình công nghệ, đặc biệt cần có kết quả quan trắc mực nước ngầm khu vực thi công.

2.2. Cần thiết chuẩn bị mặt bằng tổ chức thi công, xác định các vị trí tim mốc, hệ trục của công trình, đường vào và vị trí đặt các thiết bị cơ sở và khu vực gia công thép, kho và công trình phụ trợ.

2.3. Cần thiết lập quy trình kĩ thuật thi công theo các phương tiện thiết bị sẵn có nhằm đảm bảo các yêu cầu của đơn vị tư vấn và hồ sơ thiết kế.

2.4. Cần thiết lập kế hoạch thi công chi tiết, quy định rõ thời gian cho các bước công tác và sơ đồ dịch chuyển máy trên hiện trường.

2.5. Cần thiết chuẩn bị các biểu bảng theo dõi quá trình thi công, chất lượng thi công theo các biểu quy định (Phụ lục A) .

2.6. Cần thiết chuẩn bị đầy đủ và đúng yêu cầu các loại vật tư theo quy định và các thiết bị thí nghiệm kiểm tra độ sụt của bê tông, dung dịch bentonit, độ sâu cọc.... Dung dịch bentonit phải đảm bảo đủ khối lượng cho công tác thi công và đạt yêu cầu sau (đây là yêu cầu cho dung dịch bentonit trước khi thi công):

ph > 7

Dung trọng : 1,02- 1,15 t/m3

Độ nhớt : 29- 50 giây

Hàm lượng bentonit trong dung dịch : 2- 6% (theo trọng lượng)

Hàm lượng cát : < 6% .

3. Định vị hố khoan

Hố khoan và tim cọc được định vị trong quá trình hạ ống chống. Tim cọc được xác định bằng hai tim mốc kiểm tra A và B (hình I) vuông góc với nhau và đều cách tim cọc một khoảng cách bằng nhau.

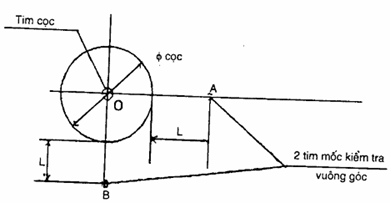

Hình 1: Sơ đồ bố trí định vị lỗ khoan

4. Hạ ống chống

Ống chống tạm thời không được ngắn hơn 6m được dùng để bảo vệ thành hố khoan ở phần đầu cọc, tránh mọi hiện tượng sập lở đất bề mặt và đồng thời tạo điều kiện thuận lợi cho quá trình thi công. Ống chống phải đặt thẳng đứng và được kiểm tra bằng hai máy trắc đạc. Vị trí ống chống, độ thẳng đứng của ống chống phải được kỹ thuật A kiểm tra và nghiệm thu. Ống chống có thể được hạ bằng búa rung hoặc bằng máy khoan.

5. Kiểm tra đ­ường ống dẫn bentonit

Trước khi công tác khoan cọc bắt đầu cần kiểm tra đường ống dẫn bentomt, hố đào cạnh cọc để chứa bentomt thu hồi.

6. Công tác khoan

6.1. Cần điều chỉnh độ nằm ngang của máy khoan và độ thẳng đứng của cần khoan.

6.2. Ít nhất trong vòng 14 ngày không tiến hành khoan cạnh cọc vừa được đổ bêtông, trong khoảng cách bằng 5 lần đường kính cọc. Trong vòng 7 ngày xe, máy không được đi lại trong phạm vi hoặc khoảng cách 3
