ỦY BAN NHÂN DÂN | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: 823/QĐ-UBND | Hưng Yên, ngày 27 tháng 3 năm 2019 |
ỦY BAN NHÂN DÂN TỈNH HƯNG YÊN
Căn cứ Luật Tổ chức chính quyền địa phương ngày 19/6/2015;
Căn cứ Luật Điện lực ngày 03/12/2004 và Luật sửa đổi, bổ sung một số điều của Luật Điện lực ngày 20/11/2012;
Căn cứ Luật Giao thông đường bộ ngày 13/11/2008;
Căn cứ Luật Xây dựng ngày 18/6/2014;
Căn cứ Luật Bảo vệ môi trường ngày 23/6/2014;
Căn cứ Nghị định số 61/2018/NĐ-CP ngày 23/4/2018 của Chính phủ về thực hiện cơ chế một cửa, cơ chế một cửa liên thông trong giải quyết thủ tục hành chính;
Căn cứ Nghị quyết số 19-2018/NQ-CP ngày 15/5/2018 về việc tiếp tục thực hiện những nhiệm vụ, giải pháp chủ yếu cải thiện môi trường kinh doanh, nâng cao năng lực cạnh tranh quốc gia năm 2018 và những năm tiếp theo của Chính phủ;
Căn cứ các Thông tư của Bộ Công Thương: Số 24/2016/TT-BCT ngày 30/11/2016 về một số nội dung trong việc rút ngắn thời gian tiếp cận điện năng; số 39/2015/TT-BCT ngày 18/11/2015 quy định hệ thống điện phân phối;
Căn cứ các Thông tư của Bộ Giao thông vận tải: Số 50/2015/TT-BGTVT ngày 23/9/2015 hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ- CP ngày 24/02/2010 của Chính phủ quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ; số 35/2017/TT-BGTVT ngày 09/10/2017 sửa đổi, bổ sung một số điều của Thông tư số 50/2015/TT-BGTVT;
Căn cứ các Quyết định của UBND tỉnh: Số 08/2016/QĐ-UBND ngày 29/3/2016 của UBND tỉnh ban hành quy định một số nội dung cụ thể trong quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ trên địa bàn tỉnh Hưng Yên; số 06/2017/QĐ-UBND ngày 19/5/2017 ban hành Quy định về rút ngắn thời gian tiếp cận điện năng trên địa bàn tỉnh Hưng Yên; số 19/2018/QĐ-UBND ngày 18/5/2018 về việc ban hành Quy định phân cấp và phân công nhiệm vụ quản lý dự án đầu tư xây dựng, quản lý chi phí đầu tư xây dựng công trình trên địa bàn tỉnh Hưng Yên,
Theo đề nghị của Giám đốc Sở Công Thương tại Tờ trình số 35/TTr-SCT ngày 10/01/2019,
QUYẾT ĐỊNH:
Điều 1. Ban hành kèm theo Quyết định này Quy định một cửa liên thông trong giải quyết các thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Hưng Yên.
Điều 2. Quyết định có hiệu lực từ ngày ký.
Điều 3. Chánh Văn phòng UBND tỉnh; Thủ trưởng các sở, ban, ngành tỉnh; Chủ tịch UBND các huyện, thành phố và các tổ chức, cá nhân có liên quan căn cứ Quyết định thi hành./.
| TM. ỦY BAN NHÂN DÂN |
MỘT CỬA LIÊN THÔNG TRONG GIẢI QUYẾT CÁC THỦ TỤC CẤP ĐIỆN QUA LƯỚI TRUNG ÁP TRÊN ĐỊA BÀN TỈNH HƯNG YÊN
(Ban hành kèm theo Quyết định số 823/QĐ-UBND ngày 27 tháng 3 năm 2019 của UBND tỉnh Hưng Yên)
Điều 1. Phạm vi điều chỉnh và đối tượng áp dụng
1. Quy trình này quy định thống nhất việc tổ chức, phối hợp giữa các sở, ngành, UBND các huyện, thành phố và Công ty Điện lực Hưng Yên trong việc thực hiện các thủ tục đầu tư cấp điện cho khách hàng sử dụng điện qua công trình điện chuyên dùng trên địa bàn tỉnh Hưng Yên theo hướng một cửa liên thông gồm các thủ tục: Khảo sát hiện trường và thỏa thuận đấu nối; chấp thuận mặt bằng xây dựng công trình và cấp phép xây dựng, đào đường, vỉa hè; xác nhận kế hoạch bảo vệ môi trường; điều chỉnh, bổ sung quy hoạch phát triển điện lực không theo chu kỳ; ký kết hợp đồng mua bán điện, nghiệm thu đóng điện.
2. Đối tượng áp dụng
a) Khách hàng sử dụng điện có nhu cầu sử dụng điện đấu nối lưới điện trung áp. Tổ chức, cá nhân khác có quyền và nghĩa vụ liên quan đến việc thực hiện thủ tục đầu tư công trình điện chuyên dùng.
b) Cơ quan nhà nước có thẩm quyền liên quan đến thực hiện thủ tục đầu tư công trình cấp điện chuyên dùng, bao gồm: Sở Công Thương, Sở Xây dựng, Sở Giao thông vận tải, Sở Tài nguyên và Môi trường; Ủy ban nhân dân huyện/thành phố; Ban Quản lý khu công nghiệp tỉnh, Ban Quản lý khu đại học Phố Hiến và các đơn vị liên quan đến việc cấp các thủ tục liên quan đến cấp điện đầu nối lưới điện trung áp.
c) Công ty Điện lực Hưng Yên và các đơn vị có liên quan trong việc thực hiện các thủ tục và đầu tư công trình cấp điện chuyên dùng.
1. Đảm bảo các nguyên tắc thực hiện cơ chế một cửa liên thông theo quy định tại Nghị định số 61/2018/NĐ-CP ngày 23/4/2018 của Chính phủ về thực hiện cơ chế một cửa, cơ chế một cửa liên thông trong giải quyết thủ tục hành chính.
2. Cơ chế “một cửa liên thông” trong quá trình tiếp nhận, luân chuyển hồ sơ giải quyết thủ tục cấp điện qua lưới trung áp theo nguyên tắc sau:
a) Công ty Điện lực Hưng Yên là đơn vị đầu mối trong quá trình tiếp nhận và giải quyết hồ sơ của khách hàng với ngành điện và cơ quan nhà nước, bao gồm: Khảo sát hiện trường và thỏa thuận đấu nối; Thủ tục thỏa thuận hướng tuyến và cấp phép thi công xây dựng với Sở Xây dựng, Sở Giao thông vận tải, Sở Nông nghiệp và Phát triển nông thôn, Ủy ban nhân dân huyện/thành phố, Ban Quản lý khu công nghiệp tỉnh, Ban Quản lý khu đại học Phố Hiến; Báo cáo Sở Công Thương để phê duyệt điều chỉnh, bổ sung quy hoạch phát triển điện lực đối với công trình có tổng công suất > 2.000 kVA chưa có trong quy hoạch được duyệt; Liên hệ với Sở Tài nguyên và Môi trường, Ủy ban nhân dân huyện/thành phố để thực hiện thủ tục xác nhận kế hoạch bảo vệ môi trường; ký kết hợp đồng mua bán điện, nghiệm thu đóng điện.
b) Công ty Điện lực Hưng Yên làm đầu mối tổ chức giao dịch với khách hàng theo “cơ chế một cửa” từ khi tiếp nhận yêu cầu mua điện của khách hàng đến khi ký kết hợp đồng mua bán điện và cấp điện cho khách hàng, hướng dẫn khách hàng thực hiện các thủ tục đầu tư và xây dựng công trình cấp điện; chủ động luân chuyển hồ sơ của khách hàng đến cơ quan nhà nước, tiếp nhận hồ sơ xử lý từ cơ quan nhà nước để chuyển trả khách hàng, thông báo kết quả xử lý và phối hợp với khách hàng trong quá trình khảo sát, nghiệm thu tại hiện trường theo yêu cầu của cơ quan nhà nước.
c) Các công việc liên quan đến trách nhiệm, thẩm quyền giải quyết của cơ quan nhà nước về hướng dẫn thủ tục thực hiện, tiếp nhận hồ sơ và trả kết quả được thực hiện tại một đầu mối là bộ phận tiếp nhận và trả kết quả của Công ty Điện lực Hưng Yên. Các cơ quan nhà nước chuyển kết quả xử lý, các vướng mắc (nếu có) về bộ phận một cửa của Công ty Điện lực Hưng Yên đầu mối để trả lời khách hàng thông qua cơ chế một cửa điện tử/điện thoại/email. Các văn bản, thông báo,... của cơ quan nhà nước gửi cho khách hàng trong quá trình giải quyết thủ tục cũng được chuyển đồng thời cho bộ phận một cửa để theo dõi, phối hợp trong quá trình giải quyết.
3. Toàn bộ thủ tục và quy trình thực hiện cấp điện qua lưới điện trung áp được công khai trên trang thông tin điện tử của Công ty Điện lực Hưng Yên, tại địa chỉ: pchungyen.npc.com.vn; hệ thống “Một cửa điện tử” của tỉnh để các cá nhân, tổ chức đề nghị cấp điện qua lưới trung áp thuận tiện trong giao dịch, theo dõi và được lưu trữ tại bộ phận một cửa của Công ty Điện lực Hưng Yên để phục vụ kiểm tra, giám sát.
QUY TRÌNH PHỐI HỢP THỰC HIỆN CÁC THỦ TỤC TRONG ĐẦU TƯ CẤP ĐIỆN CHUYÊN DÙNG
1. Cá nhân, tổ chức mua điện cung cấp hồ sơ đăng ký mua điện và hồ sơ liên quan đến các thủ tục của cơ quan nhà nước tại bộ phận một cửa Công ty Điện lực Hưng Yên theo các hình thức: Thông qua Trang thông tin điện tử của Công ty Điện lực Hưng Yên; cổng dịch vụ công và hệ thống thông tin một cửa tỉnh Hưng Yên; gọi đến Trung tâm chăm sóc khách hàng của Tổng Công ty Điện lực miền Bắc qua đầu số 19006769; trực tiếp tại trụ sở Công ty Điện lực Hưng Yên theo “cơ chế một cửa”; gửi văn bản đề nghị yêu cầu dịch vụ.
2. Cá nhân, tổ chức yêu cầu dịch vụ có thể tra cứu và nhận thông tin theo dõi kết quả xử lý tại trang thông tin điện tử của Công ty Điện lực Hưng Yên, hộp thư điện tử và tin nhắn điện thoại (SMS) đăng ký.
3. Đối với công trình cấp điện do Công ty Điện lực Hưng Yên làm chủ đầu tư. Sau khi tiếp nhận hồ sơ yêu cầu cấp điện của khách hàng, tổ chức khảo sát thực tế, lập phương án thiết kế, gửi các cơ quan nhà nước giải quyết các thủ tục hành chính liên quan đến tiếp cận điện năng, tổ chức thi công, nghiệm thu đóng điện, ký kết hợp đồng mua bán điện với khách hàng.
4. Đối với công trình cấp điện do khách hàng tự đầu tư, Công ty Điện lực Hưng Yên sẽ phối hợp với khách hàng thực hiện thỏa thuận đấu nối và hướng dẫn khách hàng lập hồ sơ thiết kế, lập hồ sơ, thủ tục với cơ quan nhà nước đúng quy định, đồng thời Công ty Điện lực Hưng Yên sẽ chuyển hồ sơ khách hàng đến cơ quan nhà nước giải quyết theo quy định.
Điều 4. Trình tự, thủ tục thực hiện
1. Công ty Điện lực Hưng Yên thực hiện các thủ tục:
Tiếp nhận hồ sơ yêu cầu cấp điện, khảo sát hiện trường, thỏa thuận đấu nối, nghiệm thu đóng điện và ký kết hợp đồng mua bán điện.
2. Đối với công trình do ngành điện đầu tư. Thực hiện theo trình tự sau:
- Khách hàng nộp hồ sơ yêu cầu mua điện tại bộ phận một cửa của Công ty Điện lực Hưng Yên.
- Công ty Điện lực Hưng Yên phối hợp với khách hàng thực hiện khảo sát hiện trường và lập hồ sơ dự án hoặc báo cáo kinh tế kỹ thuật đầu tư công trình điện. Thời gian thực hiện: Không quá 03 ngày làm việc.
- Công ty Điện lực Hưng Yên gửi hồ sơ đến các cơ quan nhà nước theo quy định tại Điều 5 của Quy định này để thực hiện các thủ tục: Điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA; Chấp thuận xây dựng công trình và cấp phép thi công công trình (đào đường, vỉa hè); Xác nhận kế hoạch bảo vệ môi trường.
- Các cơ quan nhà nước trả kết quả xử lý hoặc thông báo các vướng mắc, yêu cầu điều chỉnh, bổ sung (nếu có) trực tiếp cho bộ phận một cửa của Công ty Điện lực Hưng Yên.
- Công ty Điện lực Hưng Yên thực hiện thi công công trình và ký kết hợp đồng mua bán điện, nghiệm thu đóng điện với khách hàng. Thời gian thực hiện: Không quá 20 ngày làm việc.
(Lưu đồ thực hiện cấp điện qua lưới trung áp do ngành Điện đầu tư theo Phụ lục 1 kèm theo Quy định này).
3. Đối với công trình do khách hàng đầu tư. Thực hiện theo trình tự sau:
- Khách hàng nộp hồ sơ yêu cầu mua điện tại bộ phận một cửa của Công ty Điện lực Hưng Yên.
- Công ty Điện lực Hưng Yên phối hợp với khách hàng thực hiện khảo sát hiện trường và lập thỏa thuận đấu nối. Thời gian thực hiện: Không quá 02 ngày làm việc.
- Khách hàng tổ chức lập hồ sơ dự án hoặc Báo cáo kinh tế kỹ thuật xây dựng công trình điện, đồng thời cung cấp thành phần hồ sơ theo Phụ lục 3 kèm theo quy định này đến bộ phận một cửa của Công ty Điện lực Hưng Yên để thực hiện các thủ tục hành chính với các cơ quan nhà nước.
- Công ty Điện lực Hưng Yên gửi hồ sơ do khách hàng cung cấp đến các cơ quan nhà nước theo quy định tại Điều 5 của Quy định này để thực hiện các thủ tục: Sở Công Thương thẩm định, trình UBND tỉnh quyết định điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA; Sở Xây dựng, Sở Giao Thông vận tải, UBND huyện/thành phố chấp thuận xây dựng công trình và cấp phép thi công công trình (đào đường, vỉa hè); Sở Tài nguyên và Môi trường, UBND huyện/thành phố xác nhận kế hoạch bảo vệ môi trường. Các Cơ quan nhà nước thông báo trực tiếp các vướng mắc, yêu cầu điều chỉnh, bổ sung (nếu có) và gửi kết quả xử lý về Bộ phận một cửa của Công ty Điện lực Hưng Yên để thông tin các vướng mắc, yêu cầu điều chỉnh, bổ sung (nếu có) hoặc trả kết quả cho khách hàng.
- Khách hàng thi công xây dựng công trình điện. Công ty Điện lực Hưng Yên hỗ trợ tư vấn khách hàng trong quá trình thi công để đảm bảo chất lượng theo yêu cầu kỹ thuật.
- Khách hàng gửi hồ sơ nghiệm thu đóng điện, ký kết hợp đồng mua bán điện đến bộ phận một cửa của Công ty Điện lực Hưng Yên. Công ty Điện lực Hưng Yên phối hợp khách hàng nghiệm thu đóng điện và ký kết Hợp đồng mua bán điện. Thời gian thực hiện: Không quá 05 ngày làm việc
(Lưu đồ thực hiện cấp điện qua lưới trung áp do ngành Điện đầu tư theo Phụ lục 2 kèm theo Quy định này).
4. Thành phần hồ sơ, thời gian thực hiện, cơ quan thực hiện đối với từng thủ tục hành chính quy định tại Phụ lục 3 kèm theo Quy định này.
Điều 5. Trách nhiệm thực hiện bổ sung quy hoạch, thỏa thuận mặt bằng
1. Sở Công Thương:
Thực hiện thủ tục điều chỉnh, bổ sung Hợp phần Quy hoạch đối với các công trình trạm biến áp trung áp có tổng dung lượng lớn hơn 2.000 kVA không có hoặc không phù hợp với Quy hoạch phát triển điện lực đã được phê duyệt. Thời gian thực hiện không quá 10 (mười) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ.
2. Đối với công trình đường dây và trạm biến áp đến 35 kV đầu tư xây dựng phù hợp với quy hoạch và đi trên 02 huyện trở lên, Sở Công Thương chủ trì, phối hợp với các sở, ngành, UBND huyện/thành phố và các đơn vị có liên quan thực hiện thỏa thuận, trình UBND tỉnh chấp thuận trong thời gian không quá 05 (năm) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ.
3. Sở Xây dựng:
Thỏa thuận mặt bằng xây dựng công trình trong thời gian không quá 03 (ba) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với công trình đường dây và trạm biến áp đến 35 kV đầu tư xây dựng phù hợp với quy hoạch và đi trên địa bàn đô thị, tiếp giáp với các tuyến quốc lộ, tỉnh lộ, trục phố chính (có chỉ giới đường đỏ mặt cắt ngang từ 24 m trở lên) thuộc đô thị loại V trở lên.
4. Sở Giao thông vận tải:
Thỏa thuận mặt bằng xây dựng công trình trong thời gian không quá 03 (ba) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với công trình đường dây và trạm biến áp đến 35 kV đầu tư xây dựng phù hợp với quy hoạch và đi trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ thuộc quyền quản lý của Sở Giao thông vận tải.
5. Sở Nông nghiệp và Phát triển Nông thôn:
Thỏa thuận mặt bằng xây dựng công trình trong thời gian không quá 03 (ba) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với công trình đường dây và trạm biến áp đến 35 kV đầu tư xây dựng phù hợp với quy hoạch và đi trong phạm vi bảo vệ công trình thủy lợi thuộc thẩm quyền của Sở Nông nghiệp và Phát triển Nông thôn.
6. Ủy ban nhân dân huyện/thành phố:
Thỏa thuận mặt bằng xây dựng công trình xây dựng trong thời gian không quá 03 (ba) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với công trình đường dây và trạm biến áp đến 35 kV phù hợp với quy hoạch và đi trên địa bàn 01 huyện/thành phố.
7. Ban Quản lý khu công nghiệp tỉnh, Ban Quản lý khu đại học Phố Hiến: Thỏa thuận mặt bằng xây dựng công trình đường dây và trạm biến áp đến 35 kV đầu tư xây dựng phù hợp với quy hoạch trong địa giới quản lý, thời gian không quá 03 (ba) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ.
8. Đối với các công trình đi trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ thuộc quyền quản lý Bộ Giao thông vận tải thì hiện theo quy định của Bộ Giao thông vận tải; Đối với các công trình đi trong phạm vi bảo vệ công trình thủy lợi thuộc thẩm quyền Bộ Nông nghiệp và Phát triển nông thôn thì thực hiện theo quy định của Bộ Nông nghiệp và Phát triển nông thôn;
1. Đối với công trình đường dây và trạm biến áp đến 35 kV được đầu tư phù hợp với quy hoạch và được xây dựng tiếp giáp với mặt đường dọc quốc lộ, tỉnh lộ, trục phố chính (có chỉ giới đường đỏ mặt cắt ngang đường từ 24 m trở lên) thuộc đô thị từ loại V trở lên, thuộc quyền cấp phép xây dựng của Sở Xây dựng, Sở xây dựng thực hiện cấp phép trong thời gian không quá 03 (ba) ngày làm việc (đối với đường dây trên không) và không quá 05 (năm) ngày làm việc (đối với đường cáp ngầm) kể từ khi nhận được hồ sơ hợp lệ.
2. Sở Giao thông vận tải, Sở Nông nghiệp và Phát triển Nông thôn; Ủy ban nhân dân huyện/thành phố; Ban Quản lý khu công nghiệp tỉnh, Ban Quản lý khu đại học Phố Hiến (nếu được UBND tỉnh phân cấp):
Căn cứ vào trách nhiệm được quy định tại Điều 5 của Quy định này thực hiện cấp phép xây dựng, đào đường, vỉa hè đối với công trình đường dây và trạm biến áp đến 35 kV được đầu tư phù hợp với quy hoạch và thuộc quyền, trách nhiệm của trong thời gian không quá 03 (ba) ngày làm việc (đối với đường dây trên không) và không quá 05 (năm) ngày làm việc (đối với đường cáp ngầm) kể từ khi nhận được hồ sơ hợp lệ.
3. Trường hợp công trình đường dây trung áp và trạm biến áp đi trên địa bàn đô thị thuộc quyền cấp phép của cả Sở Xây dựng và UBND huyện/thành phố thì thẩm quyền cấp phép thuộc trách nhiệm của đơn vị quản lý địa bàn mà có chiều dài tuyến đường dây trung thế đi qua có chiều dài dài hơn (Sau khi cấp phép xây dựng, cơ quan cấp phép xây dựng có trách nhiệm gửi giấy phép đến cơ quan quản lý kia để biết).
4. Sở Tài nguyên và Môi trường, Ủy ban nhân dân huyện/thành phố thực hiện thủ tục xác nhận kế hoạch bảo vệ môi trường.
a) Sở Tài nguyên và Môi trường:
- Xác nhận kế hoạch vệ môi trường trong thời gian không quá 05 (năm) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với các công trình điện xây dựng trên địa bàn từ 02 huyện/thành phố trở lên, do Công ty Điện lực Hưng Yên làm chủ đầu tư.
b) Ủy ban nhân dân huyện/thành phố:
- Xác nhận kế hoạch vệ môi trường trong thời gian không quá 05 (năm) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ, đối với các công trình điện do ngành điện (Công ty Điện lực Hưng Yên) làm chủ đầu tư, được xây dựng trên địa bàn 01 huyện/thành phố.
- Xác nhận kế hoạch vệ môi trường trong thời gian không quá 05 (năm) ngày làm việc kể từ khi nhận được hồ sơ hợp lệ đối với phần công trình đường dây trên không hoặc đường cáp ngầm (phạm vi bên ngoài của dự án đã được đánh giá tác động môi trường) có chiều dài tuyến từ 0,5 km trở lên cấp điện cho dự án đầu tư của các tổ chức cá nhân (vốn của khách hàng).
Điều 7. Công tác phối hợp giữa Công ty Điện lực Hưng Yên và sở, ngành, UBND huyện/thành phố
1. Khi nhận được yêu cầu của khách hàng, bộ phận một cửa Công ty Điện lực Hưng Yên sẽ chủ động liên hệ và hướng dẫn khách hàng cụ thể thủ tục cấp điện và cách thức thực hiện các thủ tục của cơ quan nhà nước, thực hiện tiếp nhận các hồ sơ có liên quan và chủ động liên hệ khách hàng để bổ sung các hồ sơ còn thiếu, cần hoàn thiện trong quá trình thực hiện dịch vụ, thủ tục theo yêu cầu của cơ quan nhà nước, in biên nhận hồ sơ giao khách hàng hẹn thời gian giải quyết phù hợp theo quy định từng loại thủ tục.
2. Công ty Điện lực Hưng Yên chủ động chuyển hồ sơ yêu cầu của khách hàng đến các cơ quan nhà nước trong buổi làm việc tiếp theo kể từ thời điểm tiếp nhận hồ sơ hợp lệ và liên hệ lấy kết quả giải quyết tại bộ phận tiếp nhận - trả kết quả của cơ quan nhà nước. Mọi giao dịch chứng từ giữa Công ty Điện lực Hưng Yên và cơ quan nhà nước đều phải cập nhật ngày, tháng, cũng như có chữ ký xác nhận giữa hai bên giao/nhận trong quá trình giao nhận chứng từ và luân chuyển hồ sơ.
3. Cơ quan nhà nước tiến hành thẩm định, xem xét giải quyết hồ sơ khách hàng theo thời gian quy định, nếu hồ sơ chưa đầy đủ hoặc chưa đúng quy định thì có hướng dẫn, phản hồi ngay cho người giao hồ sơ Công ty Điện lực Hưng Yên hoặc chậm nhất trong 01 ngày làm việc hôm sau thì cơ quan nhà nước có văn bản thông báo gửi Công ty Điện lực Hưng Yên đề nghị khách hàng hoàn thiện hồ sơ (nếu có). Các trường hợp trong quá trình thẩm định, xem xét nếu thấy cần phải hiệu chỉnh, cần hẹn khảo sát, nghiệm thu hiện trường, kiểm tra thi công,… thì cơ quan nhà nước gửi văn bản trực tiếp cho khách hàng, đồng thời có thông báo chuyển bộ phận một cửa Công ty Điện lực Hưng Yên để theo dõi, phối hợp trong quá trình giải quyết. Các trường hợp thẩm định, xem xét nếu không chấp thuận thì cơ quan nhà nước phải có văn bản trả lời và nêu rõ lý do.
4. Mọi giao dịch phát sinh, liên hệ giữa khách hàng và cơ quan nhà nước trong quá trình thực hiện các thủ tục phải thực hiện thông qua bộ phận một cửa của Công ty Điện lực Hưng Yên. Cơ quan nhà nước và Công ty Điện lực Hưng Yên thông báo cho nhau qua các đầu mối, các đơn vị theo phân cấp hoặc ủy quyền giải quyết các thủ tục, thiết lập cơ chế liên lạc, trao đổi thông tin giữa các bộ phận chức năng qua điện thoại, thư tín, hệ thống công nghệ thông tin để giảm bớt số thủ tục và thời gian thực hiện của khách hàng, cải thiện chỉ số tiếp cận điện năng. Trong quá trình thực hiện, nếu có phát sinh khó khăn, vướng mắc,… các đơn vị cần thống nhất tìm biện pháp tháo gỡ hoặc báo cáo Ủy ban nhân dân tỉnh để chỉ đạo.
THIẾT LẬP CƠ CHẾ MỘT CỬA ĐIỆN TỬ LIÊN THÔNG VÀ GIÁM SÁT TIẾN ĐỘ THỰC HIỆN
Điều 8. Quy định cơ chế một cửa điện tử
1. Cơ quan nhà nước và Công ty Điện lực Hưng Yên phối hợp xây dựng hệ thống công nghệ thông tin để thiết lập kết nối điện tử theo dõi tiến trình dịch vụ và ghi nhận kết quả giải quyết. Theo đó, các thông tin đăng ký tiếp nhận, kết quả xử lý, trở ngại khách hàng của cơ quan nhà nước và Công ty Điện lực Hưng Yên sẽ được thông báo:
- Trên Cổng thông tin điện tử các sở, ban, ngành và Ủy ban nhân dân huyện/thành phố.
- Trên trang thông tin điện tử của Công ty Điện lực Hưng Yên.
2. Hệ thống thông tin trên trang thông tin điện tử Chăm sóc khách hàng, Công ty Điện lực Hưng Yên và các sở, Ủy ban nhân dân huyện/thành phố được kết nối đồng bộ dữ liệu qua phần mềm chức năng để tiếp nhận thông tin yêu cầu dịch vụ từ khách hàng, ghi nhận tiến trình xử lý và phối hợp trong khảo sát hiện trường. Phần mềm có thể đáp ứng được mức độ dịch vụ công cấp độ 3 phục vụ việc tiếp nhận và luân chuyển “hồ sơ điện tử” từ phía khách hàng và Cơ quan nhà nước - Công ty Điện lực Hưng Yên qua việc điện tử hóa các thủ tục cấp điện của Công ty Điện lực Hưng Yên và cơ quan nhà nước.
Điều 9. Giám sát tiến độ thực hiện
1. Khách hàng giám sát tiến độ giải quyết các thủ tục của Cơ quan nhà nước và Công ty Điện lực Hưng Yên thông qua việc theo dõi tiến trình giải quyết trên trang thông tin điện tử của Công ty Điện lực Hưng Yên. Công ty Điện lực Hưng Yên sẽ tổ chức nhắn tin SMS cho khách hàng để thông báo việc đã tiếp nhận dịch vụ và hẹn thời gian thực hiện, tiến độ giải quyết liên quan đến các thủ tục thực hiện của Công ty Điện lực Hưng Yên và cơ quan nhà nước để khách hàng theo dõi và chủ động phối hợp trong quá trình giải quyết dịch vụ.
2. Các trường hợp giải quyết chậm tiến độ, khách hàng có thể phản ánh đến bộ phận một cửa hoặc trực tiếp trên đường dây nóng của Ủy ban nhân dân tỉnh Hưng Yên. Các cơ quan nhà nước và Công ty Điện lực Hưng Yên phải gửi thư xin lỗi khách hàng nếu giải quyết chậm tiến độ và chịu trách nhiệm trước Ủy ban nhân dân tỉnh Hưng Yên nếu không khắc phục kịp thời.
QUY ĐỊNH QUẢN LÝ HỒ SƠ VÀ CHẾ ĐỘ BÁO CÁO
Điều 10. Quy định công tác quản lý, lưu trữ hồ sơ
Các loại hồ sơ tiếp nhận, phát sinh trong quá trình giải quyết dịch vụ cho khách hàng được cơ quan nhà nước hoặc Công ty Điện lực Hưng Yên quản lý và lưu trữ các hồ sơ tiếp nhận do khách hàng cung cấp (thông qua bộ phận một cửa) tương ứng với thủ tục thuộc thẩm quyền, hoặc trách nhiệm giải quyết theo quy định.
Công ty Điện lực Hưng Yên báo cáo bằng văn bản định kỳ trước ngày 31 tháng 11 hàng năm gửi Sở Công Thương, với các nội dung: Tổng số công trình trạm biến áp chuyên dùng do ngành điện đầu tư, tổng số công trình trạm biến trung áp do khách hàng đầu tư ; thời gian giải quyết các thủ tục của ngành điện và cơ quan nhà nước so với quy định ; các khó khăn vướng mắc trong quá trình thực hiện (nếu có);… để Sở Công Thương báo cáo Ủy ban nhân dân tỉnh Hưng Yên giám sát kết quả thực hiện tiếp cận điện năng của cơ quan nhà nước và ngành điện.
Điều 12. Trách nhiệm thực hiện
1. Sở Công Thương:
a) Tuyên truyền, phổ biến, hướng dẫn việc thực hiện theo nội dung trong Quy định này và các quy định có liên quan.
b) Chủ trì kiểm tra, tổng hợp báo cáo và đề xuất Ủy ban nhân dân tỉnh tháo gỡ các khó khăn, vướng mắc liên quan đến việc thực hiện tiếp cận điện năng trên địa bàn tỉnh.
c) Định kỳ báo cáo Ủy ban nhân dân tỉnh kết quả, đánh giá thực hiện việc rút ngắn thời gian tiếp cận điện năng trên địa bàn và đề xuất Ủy ban nhân dân tỉnh xử lý các cơ quan, đơn vị không thực hiện tốt việc rút ngắn thời gian tiếp cận điện năng theo Quy định này.
d) Hướng dẫn, theo dõi việc áp dụng Quyết định này tại các cơ quan chức năng, Ủy ban nhân dân huyện/thành phố và các đơn vị có liên quan trên địa bàn tỉnh.
2. Các sở: Giao thông vận tải, Tài nguyên và Môi trường; Ủy ban nhân dân huyện/thành phố; Ban Quản lý khu công nghiệp, Ban Quản lý khu đại học Phố Hiến:
a) Hiệu chỉnh thủ tục hành chính liên quan đến trách nhiệm phân công phù hợp Quy định này tại các đơn vị chức năng trực thuộc.
b) Công bố, niêm yết công khai, rõ ràng các thủ tục hành chính được phân công thực hiện theo Quy định này trên trang thông tin điện tử cơ quan mình.
3. Công ty Điện lực Hưng Yên:
a) Nghiên cứu đơn giản hóa hồ sơ, rút ngắn thời gian giải quyết các thủ tục, công việc liên quan đến tiếp cận điện năng của đơn vị mình theo Quy định này.
b) Chủ động làm việc với khách hàng có yêu cầu sử dụng điện để tổng hợp số liệu nhu cầu cấp điện, lập kế hoạch, phương án đầu tư, bố trí vốn, mua sắm thiết bị, vật tư, đấu thầu… theo hướng đơn giản hóa thủ tục và rút ngắn thời gian thực hiện đúng theo các quy định hiện hành.
c) Hướng dẫn khách hàng có yêu cầu cấp điện về các thủ tục hành chính, các cơ quan, đơn vị thực hiện liên quan đến tiếp cận điện năng.
d) Niêm yết công khai tại trụ sở Công ty Điện lực Hưng Yên, trên trang thông tin điện tử của mình về trình tự, thủ tục, thời gian giải quyết liên quan đến tiếp cận điện năng để khách hàng biết.
đ) Phối hợp với sở, ngành, UBND huyện/thành phố trong việc xây dựng chương trình chức năng liên thông để tiếp nhận hồ sơ và theo dõi tiến trình giải quyết dịch vụ khách hàng tại các bộ phận chuyên môn của Công ty Điện lực Hưng Yên và đơn vị trực thuộc của các sở, ngành, UBND huyện/thành phố.
4. Khách hàng sử dụng điện có yêu cầu đấu nối, cấp điện từ lưới điện trung áp:
a) Cung cấp đầy đủ thông tin về nhu cầu, quy mô sử dụng điện, tiến độ yêu cầu cấp điện. Trường hợp tự đầu tư thì lựa chọn đơn vị tư vấn thiết kế, thi công có đầy đủ năng lực; bố trí đủ nguồn vốn để triển khai thi công công trình đấu nối vào lưới điện trung áp đúng tiến độ yêu cầu, tiết kiệm chi phí.
b) Kịp thời phản ánh các khó khăn, vướng mắc trong quá trình thực hiện tiếp cận điện năng cho Sở Công Thương.
1. Sở Công Thương có nhiệm vụ làm đầu mối kiểm tra, theo dõi, đôn đốc thực hiện Quy định này.
2. Trong quá trình tổ chức thực hiện Quy định này, nếu gặp vướng mắc, khó khăn, các tổ chức, cá nhân có trách nhiệm phản ánh về Sở Công Thương bằng văn bản để đề xuất Ủy ban nhân dân tỉnh xem xét, điều chỉnh cho phù hợp./.

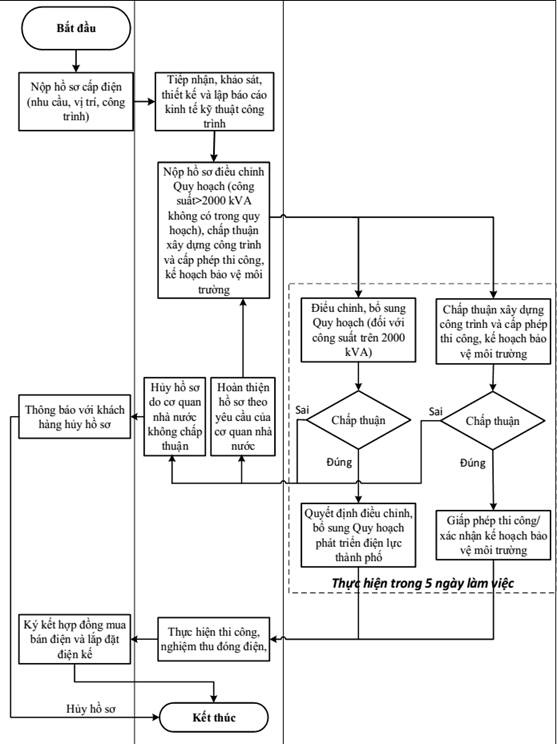

QUY TRÌNH CẤP ĐIỆN QUA LƯỚI TRUNG ÁP DO ĐIỆN LỰC ĐẦU TƯ
Khách hàng/Chủ đầu tư | Công ty Điện lực | Sở Công Thương | Sở Giao thông vận tải/ UBND quận, huyện |
|
QUY TRÌNH CẤP ĐIỆN QUA LƯỚI TRUNG ÁP DO KHÁCH HÀNG ĐẦU TƯ
Khách hàng/Chủ đầu tư | Công ty Điện lực | Sở Công Thương | Sở Giao thông vận tải/ UBND quận, huyện |
|
Tên thủ tục thực hiện | Cơ quan, đơn vị thực hiện | Thành phần hồ sơ yêu cầu | Thời gian thực hiện (ngày làm việc) | Chi phí thực hiện (đồng) |
Tiếp nhận yêu cầu mua điện, khảo sát hiện trường và lập hồ sơ dự án hoặc báo cáo kinh tế kỹ thuật đầu tư công trình điện (đối với công trình do ngành Điện đầu tư) | Công ty Điện lực Hưng Yên | - Giấy đề nghị mua điện (Mẫu số 1); - Giấy tờ tùy thân* (cá nhân hoặc người đại diện hợp pháp của Tổ chức) - Giấy tờ xác định chủ thể HĐMBĐ**; - Giấy tờ xác định mục đích sử dụng điện*** (đối với khách hàng mua điện ngoài mục đích sinh hoạt); - Hồ sơ thông tin đề nghị đấu nối theo mẫu quy định tại Phụ lục 2B kèm theo Thông tư số 39/2015/TT-BCT ngày 18/11/2015 (mẫu số 2). - Giấy phép hoạt động Điện lực (đối với khách hàng mua buôn điện có công suất > 50 kVA). Trong đó: * Giấy tờ tùy thân là một trong những loại giấy tờ sau: Giấy CMND; Giấy chứng minh CAND; Giấy chứng minh sỹ quan quân đội; Thẻ căn cước công dân; Hộ chiếu hoặc Giấy xác nhận nhân thân của công an phường, xã (có ảnh đóng dấu giáp lai). **Giấy tờ xác định chủ thể HĐMBĐ là một trong các loại giấy tờ có tên của Tổ chức/cá nhân tại địa điểm mua điện sau: Giấy chứng nhận quyền sử dụng đất; Hợp đồng ủy quyền quản lý và sử dụng nhà/đất; Hợp đồng thuê địa điểm và đồng ý của chủ sở hữu; Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hộ kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị ***Giấy tờ xác định mục đích sử dụng điện là một trong các loại giấy tờ sau: Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hộ kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị; Biên bản khảo sát cấp điện của Điện lực; Thông tin của doanh nghiệp trên Cổng thông tin đăng ký doanh nghiệp quốc gia tại địa chỉ: http://www.dangkykinhdoanh.gov.vn. - Bản đăng ký biểu đồ phụ tải. | 03 | Không thu phí |
Tiếp nhận yêu cầu mua điện, khảo sát hiện trường và Thỏa thuận đấu nối (đối với công trình do khách hàng đầu tư) | Công ty Điện lực Hưng Yên | - Giấy đề nghị mua điện (Mẫu số 1); - Giấy tờ tùy thân* (cá nhân hoặc người đại diện hợp pháp của Tổ chức) - Giấy tờ xác định chủ thể HĐMBĐ**; - Giấy tờ xác định mục đích sử dụng điện*** (đối với khách hàng mua điện ngoài mục đích sinh hoạt); - Hồ sơ thông tin đề nghị đấu nối theo mẫu quy định tại Phụ lục 2B kèm theo Thông tư số 39/2015/TT-BCT ngày 18/11/2015 (mẫu số 2). - Giấy phép hoạt động Điện lực (đối với khách hàng mua buôn điện có công suất > 50 kVA). Trong đó: * Giấy tờ tùy thân là một trong những loại giấy tờ sau: Giấy CMND; Giấy chứng minh CAND; Giấy chứng minh sỹ quan quân đội; Thẻ căn cước công dân; Hộ chiếu hoặc Giấy xác nhận nhân thân của công an phường, xã (có ảnh đóng dấu giáp lai). **Giấy tờ xác định chủ thể HĐMBĐ là một trong các loại giấy tờ có tên của Tổ chức/cá nhân tại địa điểm mua điện sau: Giấy chứng nhận quyền sử dụng đất; Hợp đồng ủy quyền quản lý và sử dụng nhà/đất; Hợp đồng thuê địa điểm và đồng ý của chủ sở hữu; Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hộ kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị ***Giấy tờ xác định mục đích sử dụng điện là một trong các loại giấy tờ sau: Giấy chứng nhận đăng ký doanh nghiệp; Giấy chứng nhận đăng ký kinh doanh; Giấy chứng nhận đăng ký hộ kinh doanh; Giấy chứng nhận đăng ký hoạt động chi nhánh, văn phòng đại diện; Giấy phép đầu tư; Quyết định thành lập đơn vị; Biên bản khảo sát cấp điện của Điện lực; Thông tin của doanh nghiệp trên Cổng thông tin đăng ký doanh nghiệp quốc gia tại địa chỉ: http://www.dangkykinhdoanh.gov.vn. - Bản đăng ký biểu đồ phụ tải. | 02 | Không thu phí |
Điều chỉnh, bổ sung hợp phần quy hoạch không theo chu kỳ đối với công trình có tổng công suất lớn hơn 2.000 kVA (đối với công trình nằm ngoài Khu, Cụm Công nghiệp) | Sở Công Thương | - Tờ trình/văn bản đề nghị điều chỉnh, bổ sung quy hoạch của khách hàng/chủ đầu tư. - 05 bộ Báo cáo điều chỉnh hợp phần quy hoạch theo nội dung quy định tại Khoản 1 Điều 22 Thông tư số 43/2013/TT-BCT ngày 31/12/2013 của Bộ Công Thương quy định nội dung, trình tự, thủ tục lập, thẩm định, phê duyệt và điều chỉnh Quy hoạch phát triển điện lực (Mẫu số 3). | 05 | Không thu phí |
UBND tỉnh | Ban hành văn bản chấp thuận bổ sung quy hoạch phát triển điện lực | 05 | ||
Hồ sơ chấp thuận mặt bằng xây dựng công trình thiết yếu trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ đang khai thác; trong hành lang bảo vệ công trình thủy lợi | Sở Giao thông vận tải; Sở Xây dựng; Sở Nông nghiệp và Phát triển nông thôn; Ủy ban nhân dân huyện/thành phố; Ban Quản lý Khu Khu Công nghiệp tỉnh Hưng Yên Yên, Khu Đại học Phố Hiến | - Đơn đề nghị (bản chính - Mẫu số 4A, 4B) - Hồ sơ thiết kế, trong đó có bình đồ, trắc dọc, trắc ngang vị trí đoạn tuyến có xây dựng công trình (bản chính). Nếu hồ sơ thiết kế là hồ sơ thiết kế kỹ thuật hoặc thiết kế bản vẽ thi công, đối với công trình xây lắp qua cầu, hầm hoặc các công trình đường bộ phức tạp khác, phải có Báo cáo kết quả thẩm tra thiết kế (bản sao có xác nhận của chủ công trình). Các bản vẽ phải thể hiện đầy đủ vị trí các công trình ngầm hiện hữu nằm trong khu vực xây dựng công trình và khu vực ảnh hưởng bởi việc xây dựng công trình. - Cam kết di chuyển hoặc cải tạo công trình đúng tiến độ theo yêu cầu của cơ quan quản lý đường bộ có thẩm quyền; không được yêu cầu bồi thường và phải chịu trách nhiệm chi trả toàn bộ chi phí có liên quan. | 03 | Không thu phí |
Cấp phép thi công xây dựng công trình thiết yếu trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ đang khai thác; trong hành lang bảo vệ công trình thủy lợi | Sở Giao thông vận tải; Sở Xây dựng; Sở Nông nghiệp và Phát triển nông thôn; Ủy ban nhân dân huyện/thành phố; Ban Quản lý Khu Khu Công nghiệp tỉnh Hưng Yên Yên, Khu Đại học Phố Hiến | - Đơn đề nghị cấp giấy phép thi công công trình (bản chính - Mẫu số 5A, 5B). - Văn bản chấp thuận xây dựng công trình của cơ quan quản lý đường bộ có thẩm quyền (bản sao có xác nhận của Chủ đầu tư). - Hồ sơ thiết kế bản vẽ thi công, trong đó có biện pháp tổ chức thi công bảo đảm an toàn giao thông đã được cấp có thẩm quyền phê duyệt (bản chính). - Bảo lãnh của tổ chức tín dụng để bảo hành công trình với công trình thiết yếu phải thi công hoàn trả nền, mặt đường; mức bảo hành là 5% giá trị dự toán xây lắp nhưng không nhỏ hơn 10 triệu đồng (theo mẫu tại Phụ lục số 06, Quyết định số 08/2016/QĐ-UBND ngày 29/3/2016) Ghi chú: Đối với công trình lưới điện trung thế nổi có quy mô lắp đặt dưới 02 khoảng trụ thì không cần thực hiện thủ tục chấp thuận xây dựng công trình và cấp phép thi công. Công ty Điện lực Hưng Yên hoặc khách hàng có trách nhiệm thông báo cho Cơ quan nhà nước trước khi thực hiện 02 ngày. | - 05 ngày đối với công trình đường cáp ngầm - 03 ngày làm việc đối với đường dây không | Không thu phí |
Xác nhận kế hoạch bảo vệ môi trường | Sở Tài nguyên và Môi trường, Ủy ban nhân dân huyện/thành phố | - Văn bản đề nghị xác nhận đăng ký bản kế hoạch bảo vệ môi trường: bản chính - 03 Bản kế hoạch bảo vệ môi trường (bản chính - Mẫu số 6); - 01 tập hồ sơ dự án/thiết kế có chữ ký (ghi rõ họ tên, chức danh) của người đại diện có thẩm quyền và đóng dấu (nếu có) của cơ quan chủ dự án. | 05 | Không thu phí |
Nghiệm thu đóng điện, ký kết hợp đồng mua bán điện | Công ty Điện lực Hưng Yên | - Văn bản đề nghị nghiệm thu: bản chính; - Hồ sơ pháp lý: bản sao; - Hồ sơ thiết kế được duyệt: bản chính; - Hồ sơ hoàn công: bản sao; - Biên bản lắp đặt hệ thống đo đếm: bản chính; - Biên bản áp giá bán điện: bản chính; - Hợp đồng mua bán điện: bản chính. | 03 - 05 | Không thu phí |
MẪU ĐƠN ĐỀ NGHỊ ĐĂNG KÝ MUA ĐIỆN QUA TRẠM BIẾN ÁP
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------
………,ngày ……… tháng……… năm ……
GIẤY ĐỀ NGHỊ MUA ĐIỆN
(Đối với khách hàng có yêu cầu mua điện từ lưới điện trung áp)
Kính gửi: ............................................................
1.Tên cơ quan hoặc cá nhân đăng ký mua điện:..........................................(1).
2.Đại diện là ông (bà): ...............................................................................(2).
3.Số CMND/Hộ chiếu/CMCAND/CMQĐND:........Cơ quan cấp……………...ngày….tháng.....năm….
4.Theo giấy uỷ quyền………… ngày làm việc ...tháng….năm….…của...... (3)
5.Số điện thoại liên hệ và nhận nhắn tin (SMS):.....................;
6. Fax................................. ; 7.Email………...................……...........................(4)
8.Tài khoản số:......................Tại ngân hàng:…………..........…………… (5)
9.Hình thức thanh toán: …............................................….............................
10.Địa chỉ giao dịch:...............................;
11.Mã số thuế:..............................................
12,Mục đích sử dụng điện:..............................................................................
13.Địa điểm đăng ký sử dụng điện:.................................................................
14.Công suất đăng ký sử dụng:......................kW
15.Tình trạng sử dụng điện hiện tại: Chưa có điện □; Đang dùng công tơ chung □
16.Tên chủ hộ dùng chung/số HĐMBĐ/mã số KH/địa chỉ…………………(6).
BẢNG KÊ CÔNG SUẤT THIẾT BỊ SỬ DỤNG ĐIỆN
(Áp dụng đối với yêu cầu mua điện có công suất đăng ký sử dụng ≥ 40kW)
Tên thiết bị | Công suất (kW) | Số lượng | Thời gian sử dụng | Tổng công suất sử dụng (kW) | Điện năng (kWh/ngày làm việc) | |
Từ..... đến.... | Tổng | |||||
1............ 2............ 3............ . |
|
|
|
|
|
|
| ........., ngày..........tháng..........năm........... |
HƯỚNG DẪN
(1): Ghi tên Khách hàng là cá nhân, hoặc tên đơn vị đăng ký mua điện
(2): Ghi tên cá nhân đại diện của Cơ quan/tổ chức đăng ký mua điện
(3): Giấy ủy quyền cho cá nhân đại diện của cơ quan/tổ chức để mua điện
(4) và (5) Ghi đầy đủ đối với cơ quan/tổ chức. Khách hàng cung cấp thông tin để nâng cao chất lượng dịch vụ
(6): Trường hợp đang dùng chung có thêm 01 trong những thông tin liên quan đến Chủ hộ dùng chung
(7): Là cá nhân hoặc đại diện Bên mua điện (được ủy quyền)
THÔNG TIN ĐĂNG KÝ ĐẤU NỐI CHO KHÁCH HÀNG SỬ DỤNG ĐIỆN ĐẤU NỐI VÀO LƯỚI ĐIỆN TRUNG ÁP
(Ban hành kèm theo Thông tư số 39/2015/TT-BCT ngày 18 tháng 11 năm 2015 của Bộ trưởng Bộ Công Thương Quy định hệ thống điện phân phối)
I. THÔNG TIN CHUNG
1. Thông tin khách hàng có nhu cầu đấu nối
a) Họ và tên khách hàng có nhu cầu đấu nối:
b) Có trụ sở đăng ký tại:
c) Người đại diện/Người được ủy quyền:
d) Chức danh:
đ) Số chứng minh nhân dân/Hộ chiếu:
e) Địa chỉ liên lạc: Điện thoại: ; Fax: ; Email:
2. Hồ sơ pháp lý
Các tài liệu về tư cách pháp nhân theo quy định của pháp luật.
3. Mô tả dự án
a) Đề nghị đấu nối: (mô tả nhu cầu đấu nối)
b) Tên dự án:
c) Địa điểm xây dựng:
d) Lĩnh vực hoạt động/loại hình sản xuất:
đ) Ngày dự kiến đóng điện điểm đấu nối:
e) Cấp điện áp dự kiến đấu nối:
II. THÔNG TIN VỀ NHU CẦU SỬ DỤNG ĐIỆN
1. Số liệu về điện năng và công suất định mức
Công suất sử dụng lớn nhất: (kW)
Điện năng tiêu thụ/ngày/tháng/năm: (kWh)
2. Số liệu dự báo nhu cầu điện tại điểm đấu nối
Đăng ký sử dụng điện | Năm hiện tại | Năm thứ 2 | Năm thứ 3 | Năm thứ 4 | Năm thứ 5 |
Công suất lớn nhất (kW) |
|
|
|
|
|
Sản lượng điện trung bình năm (kWh) |
|
|
|
|
|
- Khách hàng phải cung cấp các thông tin về tổng công suất lắp đặt của các thiết bị điện, chế độ tiêu thụ điện (ca, ngày làm việc và ngày nghỉ).
- Đối với khách hàng sử dụng điện sản xuất, kinh doanh, dịch vụ có công suất sử dụng cực đại từ 40 kW trở lên, khách hàng phải cung cấp các thông tin về Biểu đồ phụ tải ngày điển hình của năm vào vận hành (hoặc năm dự kiến thay đổi đấu nối hiện có) và 04 năm tiếp theo.
3. Yêu cầu về mức độ dự phòng
Đối với Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối là khách hàng quan trọng theo danh mục được UBND cấp tỉnh phê duyệt có nhu cầu nhận điện từ hai nguồn trở lên cần nêu rõ nguồn dự phòng và công suất dự phòng yêu cầu.
4. Đặc tính phụ tải và các yêu cầu khác (nếu có)
Chi tiết về đặc điểm dây chuyền công nghệ các thành phần phụ tải của Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối, trong đó đặc biệt lưu ý cung cấp thông tin về các phụ tải có thể gây ra dao động quá 5% tổng công suất của Khách hàng sử dụng điện nhận điện trực tiếp từ lưới điện phân phối tại điểm đấu nối và mức gây nhấp nháy điện áp của các phụ tải đó.
NỘI DUNG BÁO CÁO CHỈNH HỢP PHẦN QUY HOẠCH
1. Cơ sở pháp lý và sự cần thiết chỉnh, bổ sung quy hoạch.
2. Quy mô, tiến độ và các thông số chính của dự án cần điều chỉnh, bổ sung quy hoạch.
3. Đánh giá ảnh hưởng của việc điều chỉnh, bổ sung dự án đối với lưới điện sau trạm 110kV khi xuất hiện dự án.
4. Đánh giá hiệu quả kinh tế của dự án bổ sung, điều chỉnh.
5. Bản vẽ tuyến đường dây và trạm biến áp (nếu có)
6. Kết luận và kiến nghị.
MẪU ĐƠN ĐỀ NGHỊ XÂY DỰNG CÔNG TRÌNH TRONG PHẠM VI BẢO VỆ KẾT CẤU HẠ TẦNG GIAO THÔNG ĐƯỜNG BỘ
TÊN CƠ QUAN ĐƠN VỊ (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: …….. | Hưng Yên, ngày … tháng … năm 201… |
Kính gửi: ……………….. (4)
Căn cứ Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ; số 100/2013/NĐ-CP ngày 03/9/2013 của Chính phủ sửa đổi,bổ sung một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010;
Căn cứ Thông tư số 39/2011/TT-BGTVT ngày 18 tháng 5 năm 2011 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ; số 50/2015/TT-BGTVT ngày 23/9/2015 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
Căn cứ Quyết định số 08/2016/QĐ-UBND ngày 29 tháng 3 năm 2018 của UBND tỉnh Hưng Yên Ban hành Quy định một số nội dung trong quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ trên địa bàn tỉnh Hưng Yên;
Căn cứ (….5……)
(…..2…..) đề nghị được chấp thuận xây dựng công trình (….6….) trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của (…..7…..).
Gửi kèm theo các tài liệu sau:
- Hồ sơ thiết kế của (….6….);
- Bản sao (….8….) Báo cáo kết quả thẩm tra Hồ sơ thiết kế của (….6…) do (….9….) thực hiện.
- (….10…)
- (…..2….) cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành đường bộ có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình được triển khai xây dựng trong thời hạn có hiệu lực của Văn bản chấp thuận.
Địa chỉ liên hệ:……….
Số điện thoại:………..
| (……2……) |
HƯỚNG DẪN NỘI DUNG GHI TRONG CÔNG VĂN ĐỀ NGHỊ
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có)
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị chấp thuận xây dựng công trình.
(3) Ghi vắn tắt tên công trình, tên đường, địa điểm; ví dụ “Chấp thuận xây dựng công trình đường dây 35 kV và trạm biến áp 400 kVA trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của đường Quốc lộ 39, thuộc địa bàn huyện Kim Động”
(4) Tên cơ quan chấp thuận cho phép xây dựng công trình (Sở Giao thông vận tải hoặc Ủy ban nhân dân huyện/thành phố)
(5) Văn bản cho phép chuẩn bị đầu tư hoặc phê duyệt đầu tư công trình của cấp có thẩm quyền.
(6) Ghi rõ, đầy đủ tên, nhóm dự án của công trình.
(7) Ghi rõ tên đường, cấp kỹ thuật của đường hiện tại và theo quy hoạch, lý trình, phía bên trái hoặc bên phải tuyến đường, các vị trí cắt ngang qua đường (nếu có).
(8) Bản sao có xác nhận của chủ công trình (nếu công trình xây lắp qua cầu, hầm hoặc các công trình đường bộ phức tạp khác).
(9) Tổ chức tư vấn (độc lập với tổ chức tư vấn lập Hồ sơ thiết kế) được phép hành nghề trong lĩnh vực công trình đường bộ.
(10) Các tài liệu khác nếu (….2….) thấy cần thiết./.
TÊN CƠ QUAN ĐƠN VỊ (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: ……….. | Hưng Yên, ngày … tháng … năm 201… |
ĐƠN ĐỀ NGHỊ CẤP PHÉP THI CÔNG CÔNG TRÌNH
Cấp phép thi công (….3…..)
Kính gửi: ………………..(…4…)
Căn cứ Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ; số 100/2013/NĐ-CP ngày 03/9/2013 của Chính phủ sửa đổi,bổ sung một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010;
Căn cứ Thông tư số 39/2011/TT-BGTVT ngày 18 tháng 5 năm 2011 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ; số 50/2015/TT-BGTVT ngày 23/9/2015 của Bộ trưởng Bộ Giao thông vận tải hướng dẫn thực hiện một số điều của Nghị định số 11/2010/NĐ-CP ngày 24 tháng 02 năm 2010 của Chính phủ Quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ;
Căn cứ Quyết định số 08/2016/QĐ-UBND ngày 29 tháng 3 năm 2018 của UBND tỉnh Hưng Yên Ban hành Quy định một số nội dung trong quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ trên địa bàn tỉnh Hưng Yên;
Căn cứ (….5….)
(…..2…..) đề nghị được cấp phép thi công (….6….) tại (….7….). Thời gian thi công bắt đầu từ ngày…. tháng….năm …. đến hết ngày… tháng…năm…
Xin gửi kèm theo các tài liệu sau:
+ (…5…) (bản sao có xác nhận của Chủ đầu tư).
+ (...8…) (bản chính).
+ (…9…)
(….2….) xin cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành đường bộ có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình được triển khai xây dựng trong thời hạn có hiệu lực của Văn bản chấp thuận. Đồng thời (….2….) xin cam kết thực hiện đầy đủ các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, hạn chế ùn tắc giao thông đến mức cao nhất và không gây ô nhiễm môi trường.
(…2…) xin cam kết thi công theo đúng Hồ sơ thiết kế đã được (…10…) phê duyệt và tuân thủ theo quy định của Giấy phép thi công. Nếu thi công không thực hiện các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, để xảy ra tai nạn giao thông, ùn tắc giao thông, ô nhiễm môi trường nghiêm trọng, (…2…) chịu trách nhiệm theo quy định của pháp luật.
Địa chỉ liên hệ: ………….
Số điện thoại: ……………
| (……2……) |
HƯỚNG DẪN GHI TRONG ĐƠN ĐỂ NGHỊ
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có)
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị cấp phép thi công (công trình hoặc thi công trên đường bộ đang khai thác).
(3) Ghi vắn tắt tên công trình hoặc hạng mục công trình đề nghị cấp phép, quốc lộ, địa phương; ví dụ “Cấp phép thi công xây dựng công trình đường dây 35 kV và trạm biến áp 400 kVA trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của Quốc lộ 39, huyện Kim Động”.
(4) Tên cơ quan cấp phép thi công (Sở Giao thông vận tải hoặc Ủy ban nhân dân huyện/thành phố);
(5) Văn bản chấp thuận xây dựng hoặc chấp thuận thiết kế công trình của cơ quan quản lý đường bộ có thẩm quyền.
(6) Ghi đầy đủ tên công trình hoặc hạng mục công trình đề nghị cấp phép thi công.
(7) Ghi đầy đủ rõ lý trình, tên đường/quốc lộ, thuộc địa bàn huyện nào.
(8) Hồ sơ Thiết kế bản vẽ thi công (trong đó có Biện pháp tổ chức thi công đảm bảo an toàn giao thông) đã được cấp có thẩm quyền phê duyệt.
(9) Các tài liệu khác nếu (….2….) thấy cần thiết.
(10) Cơ quan phê duyệt Thiết kế bản vẽ thi công./.
MẪU ĐƠN ĐỀ NGHỊ XÂY DỰNG CÔNG TRÌNH TRONG PHẠM VI BẢO VỆ CÔNG TRÌNH THỦY LỢI
TÊN CƠ QUAN ĐƠN VỊ (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: …….. | Hưng Yên, ngày … tháng … năm 201… |
Kính gửi: ……………….. (4)
Căn cứ Nghị định số 143/2003/NĐ-CP ngày 28 tháng 11 năm 2003 của Chính phủ quy định chi tiết một số điều của Pháp lệnh Khai thác và bảo vệ công trình thủy lợi;
Căn cứ Nghị định số 154/2007/NĐ-CP ngày 15/10/2007 của Chính phủ về việc sửa đổi, bổ sung một số điều của Nghị định số 143/2003/NĐ-CP ngày 28 tháng 11 năm 2003 của Chính phủ quy định chi tiết một số điều của Pháp lệnh Khai thác và bảo vệ công trình thủy lợi
Căn cứ Quyết định số 09/2008/QĐ-UBND ngày 21/3/2008 của UBND tỉnh ban hành quy định về bảo vệ công trình thủy lợi trên địa bàn tỉnh Hưng Yên;
Căn cứ (….5……)
(…..2…..) đề nghị được chấp thuận xây dựng công trình (….6….) trong phạm vi bảo vệ công trình thủy lợi của (…..7…..).
Gửi kèm theo các tài liệu sau: Hồ sơ thiết kế của (….6….);
Bản sao (….8….) Báo cáo kết quả thẩm tra Hồ sơ thiết kế của (….6…) do (….9….) thực hiện. (….10…)
(…..2….) cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành thủy lợi có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình được triển khai xây dựng trong thời hạn có hiệu lực của Văn bản chấp thuận.
Địa chỉ liên hệ:……….
Số điện thoại:………..
| (……2……) |
HƯỚNG DẪN NỘI DUNG GHI TRONG CÔNG VĂN ĐỀ NGHỊ
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có)
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị chấp thuận xây dựng công trình.
(3) Ghi vắn tắt tên công trình, tên đường, địa điểm; ví dụ “Chấp thuận xây dựng công trình đường dây 35 kV và trạm biến áp 400 kVA trong phạm vi bảo vệ công trình thủy lợi trên địa bàn huyện Kim Động”
(4) Tên cơ quan chấp thuận cho phép xây dựng công trình (Sở Nông nghiệp và Phát triển nông thôn hoặc Ủy ban nhân dân huyện/thành phố)
(5) Văn bản cho phép chuẩn bị đầu tư hoặc phê duyệt đầu tư công trình của cấp có thẩm quyền.
(6) Ghi rõ, đầy đủ tên, nhóm dự án của công trình.
(7) Ghi rõ tên công trình thủy lợi, cấp kỹ thuật của công trình thủy lợi hiện tại và theo quy hoạch, các vị trí cắt ngang qua công trình thủy lợi (nếu có).
(8) Bản sao có xác nhận của chủ công trình (nếu công trình xây lắp trong công trình thủy lợi hoặc các công trình thủy lợi phức tạp khác).
(9) Tổ chức tư vấn (độc lập với tổ chức tư vấn lập Hồ sơ thiết kế) được phép hành nghề trong lĩnh vực công trình đường bộ.
(10) Các tài liệu khác nếu (….2….) thấy cần thiết./.
MẪU ĐƠN ĐỀ NGHỊ CẤP GIẤY PHÉP THI CÔNG CÔNG TRÌNH TRONG PHẠM VI BẢO VỆ CÔNG TRÌNH THỦY LỢI
TÊN CƠ QUAN ĐƠN VỊ (1) | CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM |
Số: …….. | Hưng Yên, ngày … tháng … năm 201… |
ĐƠN ĐỀ NGHỊ CẤP PHÉP THI CÔNG CÔNG TRÌNH
Cấp phép thi công (….3…..)
Kính gửi: ………………..(…4…)
Căn cứ Nghị định số 143/2003/NĐ-CP ngày 28 tháng 11 năm 2003 của Chính phủ quy định chi tiết một số điều của Pháp lệnh Khai thác và bảo vệ công trình thủy lợi;
Căn cứ Nghị định số 154/2007/NĐ-CP ngày 15/10/2007 của Chính phủ về việc sửa đổi, bổ sung một số điều của Nghị định số 143/2003/NĐ-CP ngày 28 tháng 11 năm 2003 của Chính phủ quy định chi tiết một số điều của Pháp lệnh Khai thác và bảo vệ công trình thủy lợi
Căn cứ Quyết định số 09/2008/QĐ-UBND ngày 21/3/2008 của UBND tỉnh ban hành quy định về bảo vệ công trình thủy lợi trên địa bàn tỉnh Hưng Yên;
Căn cứ (….5….)
(…..2…..) đề nghị được cấp phép thi công (….6….) tại (….7….). Thời gian thi công bắt đầu từ ngày…. tháng….năm …. đến hết ngày… tháng…năm…
Xin gửi kèm theo các tài liệu sau:
+ (…5…) (bản sao có xác nhận của Chủ đầu tư).
+ (...8…) (bản chính).
+ (…9…)
(….2….) xin cam kết tự di chuyển hoặc cải tạo công trình và không đòi bồi thường khi ngành đường bộ có yêu cầu di chuyển hoặc cải tạo; đồng thời, hoàn chỉnh các thủ tục theo quy định của pháp luật có liên quan để công trình được triển khai xây dựng trong thời hạn có hiệu lực của Văn bản chấp thuận. Đồng thời (….2….) xin cam kết thực hiện đầy đủ các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, hạn chế ùn tắc giao thông đến mức cao nhất và không gây ô nhiễm môi trường.
(…2…) xin cam kết thi công theo đúng Hồ sơ thiết kế đã được (…10…) phê duyệt và tuân thủ theo quy định của Giấy phép thi công. Nếu thi công không thực hiện các biện pháp bảo đảm giao thông thông suốt, an toàn theo quy định, để xảy ra tai nạn giao thông, ùn tắc giao thông, ô nhiễm môi trường nghiêm trọng, (…2…) chịu trách nhiệm theo quy định của pháp luật.
Địa chỉ liên hệ: ………….
Số điện thoại: ……………
| (……2……) |
HƯỚNG DẪN GHI TRONG ĐƠN ĐỂ NGHỊ
(1) Tên tổ chức hoặc cơ quan cấp trên của đơn vị hoặc tổ chức đứng Đơn đề nghị (nếu có)
(2) Tên đơn vị hoặc tổ chức đứng Đơn đề nghị cấp phép thi công (công trình hoặc thi công trên trên công trình thủy lợi đang khai thác).
(3) Ghi vắn tắt tên công trình hoặc hạng mục công trình đề nghị cấp phép, quốc lộ, địa phương; ví dụ “Cấp phép thi công xây dựng công trình đường dây 35 kV và trạm biến áp 400 kVA trong phạm vi bảo vệ kết cấu hạ tầng giao thông đường bộ của Quốc lộ 39, huyện Kim Động”.
(4) Tên cơ quan cấp phép thi công (Sở Nông nghiệp và Phát triển nông thôn hoặc Ủy ban nhân dân huyện/thành phố);
(5) Văn bản chấp thuận xây dựng hoặc chấp thuận thiết kế công trình của cơ quan quản lý công trình thủy lợi có thẩm quyền.
(6) Ghi đầy đủ tên công trình hoặc hạng mục công trình đề nghị cấp phép thi công.
(7) Ghi đầy đủ tên công trình thủy lợi, thuộc địa bàn huyện nào.
(8) Hồ sơ Thiết kế bản vẽ thi công đã được cấp có thẩm quyền phê duyệt.
(9) Các tài liệu khác nếu (….2….) thấy cần thiết.
(10) Cơ quan phê duyệt Thiết kế bản vẽ thi công./.
NỘI DUNG KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG
MẪU TRANG BÌA CỦA KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG THUỘC THẨM QUYỀN XÁC NHẬN ĐĂNG KÝ CỦA SỞ TÀI NGUYÊN VÀ MÔI TRƯỜNG
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
(1)
KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG của (2)
Tháng ... năm 20...
|
Ghi chú: (1) Chủ dự án, phương án sản xuất, kinh doanh, dịch vụ; (2) Tên dự án, phương án sản xuất, kinh doanh, dịch vụ.
(*) Chỉ thể hiện tại trang phụ bìa.
CẤU TRÚC VÀ NỘI DUNG CỦA KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG THUỘC THẨM QUYỀN XÁC NHẬN ĐĂNG KÝ CỦA SỞ TÀI NGUYÊN VÀ MÔI TRƯỜNG
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------
(Địa danh nơi thực hiện dự án), ngày... tháng... năm...
Kính gửi: (1) ………………………………………………………………
Chúng tôi gửi đến (1) bản kế hoạch bảo vệ môi trường để đăng ký với các nội dung sau đây:
I. Thông tin chung
1.1. Tên dự án, phương án sản xuất, kinh doanh, dịch vụ (gọi chung là dự án): nêu đúng tên gọi như được nêu trong báo cáo đầu tư (báo cáo nghiên cứu khả thi hoặc tài liệu tương đương).
1.2. Tên chủ dự án: ...
1.3. Địa chỉ liên hệ: ...
1.4. Người đại diện theo pháp luật: ...
1.5. Phương tiện liên lạc với chủ dự án: (số điện thoại, số Fax, E-mail ...).
1.6. Địa điểm thực hiện dự án:
Mô tả vị trí địa lý (tọa độ các điểm khống chế ranh giới theo hệ VN2000) của địa điểm thực hiện dự án kèm theo sơ đồ minh họa chỉ rõ các đối tượng tự nhiên (sông ngòi, ao hồ, đường giao thông,…), các đối tượng về kinh tế - xã hội (khu dân cư, khu đô thị; cơ sở sản xuất, kinh doanh, dịch vụ; công trình văn hóa, tôn giáo, di tích lịch sử,... ), hiện trạng sử dụng đất trên vị trí thực hiện dự án và các đối tượng xung quanh khác.
Chỉ rõ nguồn tiếp nhận nước thải của dự án kèm theo các tiêu chuẩn, quy chuẩn kỹ thuật về môi trường hiện hành áp dụng đối với các nguồn này.
1.7. Quy mô dự án
Mô tả tóm lược về quá trình thi công xây dựng; quy mô/công suất sản xuất; công nghệ sản xuất; liệt kê danh mục các thiết bị, máy móc kèm theo tình trạng của chúng.
1.8. Nhu cầu nguyên liệu, nhiên liệu sử dụng
- Nhu cầu về nguyên liệu, nhiên liệu phục vụ cho sản xuất được tính theo giờ, ngày, tháng hoặc năm; phương thức cung cấp nguyên liệu, nhiên liệu.
- Nhu cầu và nguồn cung cấp điện, nước cho sản xuất.
Yêu cầu:
- Đối với trường hợp mở rộng, nâng cấp, nâng công suất của cơ sở sản xuất, kinh doanh, dịch vụ đang hoạt động cần phải bổ sung thông tin về cơ sở đang hoạt động, đặc biệt là các thông tin liên quan đến các công trình, thiết bị, hạng mục, công nghệ sẽ được tiếp tục sử dụng hoặc loại bỏ hoặc thay đổi, điều chỉnh, bổ sung.
II. Các tác động xấu đến môi trường
2.1. Tác động xấu đến môi trường do chất thải
2.1.1. Khí thải: ...
2.1.2. Nước thải: ...
2.1.3. Chất thải rắn: ...
2.1.4. Chất thải nguy hại: ...
2.1.5. Chất thải khác:... (nếu có)
Đối với mỗi loại chất thải phải nêu đủ các thông tin về: nguồn phát sinh, tổng lượng phát sinh trên một đơn vị thời gian, thành phần chất thải. Đối với khí thải và nước thải còn phải nêu rõ hàm lượng/nồng độ của từng thành phần ô nhiễm đặc trưng và so sánh với tiêu chuẩn, quy chuẩn, quy định hiện hành trong trường hợp chưa áp dụng các biện pháp giảm thiểu tác động xấu.
2.2. Tác động xấu đến môi trường không do chất thải
Nêu tóm tắt các tác động xấu đến môi trường khác (nếu có) do dự án gây ra: xói mòn, trượt, sụt, lở, lún đất; sự xói lở bờ sông, bờ suối, bờ hồ, bờ biển; sự bồi lắng lòng sông, lòng suối, lòng hồ; sự thay đổi mực nước mặt, nước dưới đất; xâm nhập mặn; xâm nhập phèn; sự biến đổi vi khí hậu; sự suy thoái các thành phần môi trường; sự biến đổi đa dạng sinh học và các yếu tố khác.
Yêu cầu: các loại tác động xấu đến môi trường phải được thể hiện theo từng giai đoạn, bao gồm một, một số hoặc toàn bộ các giai đoạn sau theo đặc thù của từng dự án cụ thể: (1) chuẩn bị đầu tư, (2) thi công xây dựng, (3) vận hành dự án và (4) hoàn thành dự án.
III. Kế hoạch bảo vệ môi trường
3.1. Giảm thiểu tác động xấu do chất thải
- Mỗi loại chất thải phát sinh đều phải có kèm theo biện pháp giải quyết tương ứng và có thuyết minh về mức độ khả thi, hiệu suất/hiệu quả giải quyết. Trong trường hợp không thể có biện pháp hoặc có nhưng khó khả thi trong khuôn khổ của dự án phải nêu rõ lý do và có kiến nghị cụ thể để các cơ quan liên quan có hướng giải quyết, quyết định.
- Phải chứng minh sau khi áp dụng biện pháp giải quyết thì các chất thải sẽ được xử lý đến mức nào, có so sánh, đối chiếu với các tiêu chuẩn, quy chuẩn, quy định hiện hành. Trường hợp không đáp ứng được yêu cầu quy định thì phải nêu rõ lý do và có các kiến nghị cụ thể để các cơ quan liên quan có hướng giải quyết, quyết định.
3.2. Giảm thiểu các tác động xấu khác
Mỗi loại tác động xấu phát sinh đều phải có kèm theo biện pháp giảm thiểu tương ứng, thuyết minh về mức độ khả thi, hiệu suất/hiệu quả giảm thiếu tác động xấu đó. Trường hợp không thể có biện pháp hoặc có nhưng khó khả thi trong khuôn khổ của dự án thì phải nêu rõ lý do và có kiến nghị cụ thể để các cơ quan liên quan có hướng giải quyết, quyết định.
3.3. Kế hoạch giám sát môi trường
- Giám sát lưu lượng khí thải, nước thải và những thông số ô nhiễm có trong khí thải, nước thải đặc trưng cho dự án, phù hợp với quy chuẩn kỹ thuật về môi trường hiện hành, với tần suất tối thiểu một (01) lần/06 tháng. Không yêu cầu chủ dự án giám sát nước thải đối với dự án có đấu nối nước thải để xử lý tại hệ thống xử lý nước thải tập trung và không yêu cầu chủ dự án giám sát những thông số ô nhiễm có trong khí thải, nước thải mà dự án không có khả năng phát sinh hoặc khả năng phát sinh thấp.
- Các điểm giám sát phải được thể hiện cụ thể trên sơ đồ với chú giải rõ ràng và tọa độ theo quy chuẩn hiện hành.
Yêu cầu:
- Ngoài việc mô tả biện pháp giảm thiểu tác động xấu đến môi trường như hướng dẫn tại mục 3.1 và 3.2 Phụ lục này, biện pháp giảm thiểu tác động xấu đến môi trường mang tính công trình phải được liệt kê dưới dạng bảng, trong đó nêu rõ chủng loại, đặc tính kỹ thuật, đo lường cần thiết và kèm theo tiến độ xây lắp cụ thể cho từng công trình.
- Đối với đối tượng mở rộng quy mô, nâng cấp, nâng công suất, nội dung của phần III Phụ lục này cần phải nêu rõ hiện trạng các công trình, biện pháp bảo vệ môi trường hiện có của cơ sở hiện hữu và mối liên hệ của các công trình này với hệ thống công trình, biện pháp bảo vệ môi trường của dự án cải tạo, nâng cấp, nâng công suất.
IV. Cam kết
Chúng tôi cam kết về việc thực hiện các biện pháp giảm thiểu tác động xấu đến môi trường nêu trong kế hoạch bảo vệ môi trường đạt các quy định, tiêu chuẩn, quy chuẩn kỹ thuật về môi trường và thực hiện các biện pháp bảo vệ môi trường khác theo quy định hiện hành của pháp luật Việt Nam.
Chúng tôi gửi kèm theo đây các văn bản có liên quan đến dự án (nêu có và liệt kê cụ thể).
Chúng tôi bảo đảm về độ trung thực của các thông tin, số liệu, tài liệu trong bản kế hoạch bảo vệ môi trường, kể cả các tài liệu đính kèm. Nếu có sai phạm, chúng tôi xin hoàn toàn chịu trách nhiệm trước pháp luật của Việt Nam.
| (2) |
Ghi chú: (1) Cơ quan xác nhận đăng ký kế hoạch bảo vệ môi trường; (2) Đại diện có thẩm quyền của chủ dự án.
Yêu cầu: Bản kế hoạch bảo vệ môi trường được lập thành ba (03) bản gốc, có chữ ký của chủ dự án ở phía dưới từng trang và ký, ghi họ tên, chức danh, đóng dấu (nếu có) của đại diện có thẩm quyền của chủ dự án ở trang cuối cùng.
CẤU TRÚC VÀ NỘI DUNG CỦA KẾ HOẠCH BẢO VỆ MÔI TRƯỜNG THUỘC THẨM QUYỀN XÁC NHẬN ĐĂNG KÝ CỦA ỦY BAN NHÂN DÂN CẤP HUYỆN
(Ban hành kèm theo Thông tư số 27/2015/TT-BTNMT ngày 29 tháng 5 năm 2015 của Bộ trưởng Bộ Tài nguyên và Môi trường về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường)
CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------
(Địa điểm), ngày….. tháng ….. năm 20………
Kính gửi: (1) ………………………………………………………………
Gửi đến (1) kế hoạch bảo vệ môi trường để đăng ký với các nội dung sau đây:
I. Thông tin chung
1.1. Tên dự án, cơ sở (gọi chung là dự án):...
1.2. Tên chủ dự án: ...
1.3. Địa chỉ liên hệ: ...
1.4. Người đại diện theo pháp luật: ...
1.5. Phương tiện liên lạc với chủ dự án: (số điện thoại, số Fax, E-mail...).
II. Thông tin cơ bản về hoạt động sản xuất, kinh doanh
2.1. Địa điểm thực hiện dự án: ……………………………………………
………………………………………………………………………………
2.3. Loại hình sản xuất, kinh doanh, dịch vụ; sản phẩm và số lượng
………………………………………………………………………………
………………………………………………………………………………
………………………………………………………………………………
2.4. Diện tích mặt bằng cơ sở sản xuất, kinh doanh, dịch vụ (m2): …………
2.5. Nhu cầu nguyên liệu, vật liệu sử dụng trong quá trình sản xuất:
………………………………………………………………………………
………………………………………………………………………………
2.6. Nhiên liệu sử dụng trong quá trình sản xuất (dầu, than, củi, gas, điện...)
………………………………………………………………………………
………………………………………………………………………………
III. Kế hoạch bảo vệ môi trường trong giai đoạn thi công xây dựng
Yếu tố gây tác động | Tình trạng | Biện pháp giảm thiểu | Tình trạng | ||
Có | Không | Có | Không | ||
Khí thải từ các phương tiện vận chuyển, máy móc thi công |
|
| Sử dụng phương tiện, máy móc thi công đã qua kiểm định |
|
|
Sử dụng loại nhiên liệu ít gây ô nhiễm |
|
| |||
Định kỳ bảo dưỡng phương tiện, thiết bị |
|
| |||
Biện pháp khác: … |
|
| |||
Bụi |
|
| Cách ly, phun nước để giảm bụi |
|
|
Biện pháp khác: … |
|
| |||
Nước thải sinh hoạt |
|
| Thu gom, tự xử lý trước khi thải ra môi trường (chỉ rõ nguồn tiếp nhận nước thải) |
|
|
Thu gom, thuê đơn vị có chức năng để xử lý |
|
| |||
Đổ thẳng ra hệ thống thoát nước thải khu vực |
|
| |||
Biện pháp khác: |
|
| |||
Nước thải xây dựng |
|
| Thu gom, xử lý trước khi thải ra môi trường (chỉ rõ nguồn tiếp nhận nước thải) |
|
|
Đổ thẳng ra hệ thống thoát nước thải khu vực |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải rắn xây dựng |
|
| Thu gom để tái chế hoặc tái sử dụng |
|
|
Tự đổ thải tại các địa điểm quy định của địa phương (chỉ rõ địa điểm) |
|
| |||
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải rắn sinh hoạt |
|
| Tự đổ thải tại các địa điểm quy định của địa phương (chỉ rõ địa điểm) |
|
|
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác: … |
|
| |||
Chất thải nguy hại |
|
| Thuê đơn vị có chức năng để xử lý |
|
|
Biện pháp khác: … |
|
| |||
Tiếng ồn |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Bố trí thời gian thi công phù hợp |
|
| |||
Biện pháp khác … |
|
| |||
Rung |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Bố trí thời gian thi công phù hợp |
|
| |||
Biện pháp khác |
|
| |||
Nước mưa chảy tràn |
|
| Có hệ thống rãnh thu nước, hố ga thu gom, lắng lọc nước mưa chảy tràn trước khi thoát ra môi trường |
|
|
Biện pháp khác … |
|
|
IV. Kế hoạch bảo vệ môi trường trong giai đoạn hoạt động
Yếu tố gây tác động | Tình trạng | Biện pháp giảm thiểu | Tình trạng | ||
Có | Không | Có | Không | ||
Bụi và khí thải |
|
| Lắp đặt hệ thống xử lý bụi và khí thải với ống khói |
|
|
Lắp đặt quạt thông gió với bộ lọc không khí ở cuối đường ống |
|
| |||
Biện pháp khác … |
|
| |||
Nước thải sinh hoạt |
|
| Thu gom và tái sử dụng |
|
|
Xử lý sơ bộ bằng bể tự hoại trước khi thải vào hệ thống thoát nước chung |
|
| |||
Biện pháp khác … |
|
| |||
Nước thải sản xuất |
|
| Thu gom và tái sử dụng |
|
|
|
| Xử lý nước thải cục bộ và thải vào hệ thống xử lý nước thải tập trung |
|
| |
|
| Xử lý nước thải đáp ứng quy chuẩn quy định và thải ra môi trường (chỉ rõ nguồn tiếp nhận và quy chuẩn đạt được sau xử lý) |
|
| |
|
| Biện pháp khác … |
|
| |
Nước thải từ hệ thống làm mát |
|
| Thu gom và tái sử dụng |
|
|
Giải nhiệt và thải ra môi trường |
|
| |||
Biện pháp khác … |
|
| |||
Chất thải rắn |
|
| Thu gom để tái chế hoặc tái sử dụng |
|
|
Tự xử lý |
|
| |||
Thuê đơn vị có chức năng để xử lý |
|
| |||
Biện pháp khác … |
|
| |||
Chất thải nguy hại |
|
| Thuê đơn vị có chức năng để xử lý |
|
|
Biện pháp khác … |
|
| |||
Mùi |
|
| Lắp đặt quạt thông gió |
|
|
Biện pháp khác … |
|
| |||
Tiếng ồn |
|
| Định kỳ bảo dưỡng thiết bị |
|
|
Cách âm để giảm tiếng ồn |
|
| |||
Biện pháp khác … |
|
| |||
Nhiệt dư |
|
| Lắp đặt quạt thông gió |
|
|
Biện pháp khác … |
|
| |||
Nước mưa chảy tràn |
|
| Có hệ thống rãnh thu nước, hố ga thu gom, lắng lọc nước mưa chảy tràn trước khi thoát ra môi trường |
|
|
Biện pháp khác |
|
|
V. Cam kết
5.1. Chúng tôi/tôi cam kết thực hiện nghiêm chỉnh các quy định về bảo vệ môi trường của Luật Bảo vệ môi trường năm 2014, tuân thủ các quy định, tiêu chuẩn, quy chuẩn kỹ thuật về môi trường và chịu hoàn toàn trách nhiệm nếu vi phạm các quy định về bảo vệ môi trường.
5.2. Chúng tôi/tôi cam kết thực hiện đầy đủ các kế hoạch bảo vệ môi trường được nêu trên đây.
5.3. Chúng tôi/tôi đảm bảo độ trung thực của các thông tin và nội dung điền trong kế hoạch bảo vệ môi trường này./.
| (2) |
Ghi chú: (1) Cơ quan xác nhận đăng ký kế hoạch bảo vệ môi trường; (2) Đại diện có thẩm quyền của chủ dự án.
Yêu cầu: Bản kế hoạch bảo vệ môi trường được lập thành ba (03) bản gốc, có chữ ký của chủ dự án ở phía dưới từng trang và ký, ghi họ tên, chức danh, đóng dấu (nếu có) ở trang cuối cùng./.
- 1Quyết định 1020/QĐ-UBND năm 2018 về thí điểm thực hiện Quy trình "Một cửa liên thông" giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Bắc Ninh
- 2Quyết định 202/QĐ-UBND năm 2019 về Quy trình phối hợp thực hiện một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Thừa Thiên Huế
- 3Quyết định 643/QĐ-UBND năm 2018 quy định về một cửa liên thông trong giải quyết thủ tục cấp điện qua lưới trung áp giữa ngành điện và các sở, ban, ngành trên địa bàn tỉnh Gia Lai
- 4Quyết định 761/QĐ-UBND năm 2019 quy định về thực hiện cơ chế một cửa liên thông giữa ngành điện với các sở, ban, ngành cấp tỉnh, Ủy ban nhân dân cấp huyện trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Hà Tĩnh
- 5Quyết định 1085/QĐ-UBND năm 2019 về Quy trình phối hợp thực hiện một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện từ lưới điện trung áp trên địa bàn tỉnh Khánh Hòa
- 6Quyết định 129/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Điện Biên
- 7Quyết định 992/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp do tỉnh Bình Phước ban hành
- 1Luật Điện Lực 2004
- 2Nghị định 143/2003/NĐ-CP Hướng dẫn Pháp lệnh khai thác và bảo vệ công trình thuỷ lợi
- 3Nghị định 154/2007/NĐ-CP sửa đổi Nghị định 143/2003/NĐ-CP Hướng dẫn Pháp lệnh khai thác và bảo vệ công trình thuỷ lợi
- 4Luật giao thông đường bộ 2008
- 5Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ
- 6Thông tư 39/2011/TT-BGTVT hướng dẫn thực hiện Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 7Luật điện lực sửa đổi 2012
- 8Nghị định 100/2013/NĐ-CP sửa đổi Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ
- 9Thông tư 43/2013/TT-BCT quy định nội dung, trình tự, thủ tục lập, thẩm định, phê duyệt và điều chỉnh Quy hoạch phát triển điện lực do Bộ trưởng Bộ Công thương ban hành
- 10Luật bảo vệ môi trường 2014
- 11Luật Xây dựng 2014
- 12Thông tư 27/2015/TT-BTNMT về đánh giá môi trường chiến lược, đánh giá tác động môi trường và kế hoạch bảo vệ môi trường do Bộ trưởng Bộ Tài nguyên và Môi trường ban hành
- 13Quyết định 09/2008/QĐ-UBND Quy định về bảo vệ công trình thuỷ lợi trên địa bàn tỉnh Hưng Yên
- 14Luật tổ chức chính quyền địa phương 2015
- 15Thông tư 50/2015/TT-BGTVT hướng dẫn Nghị định 11/2010/NĐ-CP về quản lý và bảo trì kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 16Thông tư 39/2015/TT-BCT quy định hệ thống điện phân phối do Bộ trưởng Bộ Công thương ban hành
- 17Quyết định 08/2016/QĐ-UBND quy định nội dung trong quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ trên địa bàn tỉnh Hưng Yên
- 18Thông tư 24/2016/TT-BCT quy định về rút ngắn thời gian tiếp cận điện năng Bộ trưởng Bộ Công Thương ban hành
- 19Quyết định 06/2017/QĐ-UBND Quy định về rút ngắn thời gian tiếp cận điện năng trên địa bàn tỉnh Hưng Yên
- 20Nghị định 61/2018/NĐ-CP về thực hiện cơ chế một cửa, một cửa liên thông trong giải quyết thủ tục hành chính
- 21Thông tư 35/2017/TT-BGTVT sửa đổi Thông tư 50/2015/TT-BGTVT hướng dẫn Nghị định 11/2010/NĐ-CP quy định về quản lý và bảo vệ kết cấu hạ tầng giao thông đường bộ do Bộ trưởng Bộ Giao thông vận tải ban hành
- 22Nghị quyết 19-2018/NQ-CP về tiếp tục thực hiện những nhiệm vụ, giải pháp chủ yếu cải thiện môi trường kinh doanh, nâng cao năng lực cạnh tranh quốc gia năm 2018 và những năm tiếp theo do Chính phủ ban hành
- 23Quyết định 19/2018/QĐ-UBND quy định về phân cấp và phân công nhiệm vụ trong quản lý dự án đầu tư xây dựng, quản lý chi phí đầu tư xây dựng công trình trên địa bàn tỉnh Hưng Yên
- 24Quyết định 1020/QĐ-UBND năm 2018 về thí điểm thực hiện Quy trình "Một cửa liên thông" giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Bắc Ninh
- 25Quyết định 202/QĐ-UBND năm 2019 về Quy trình phối hợp thực hiện một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện qua lưới điện trung áp trên địa bàn tỉnh Thừa Thiên Huế
- 26Quyết định 643/QĐ-UBND năm 2018 quy định về một cửa liên thông trong giải quyết thủ tục cấp điện qua lưới trung áp giữa ngành điện và các sở, ban, ngành trên địa bàn tỉnh Gia Lai
- 27Quyết định 761/QĐ-UBND năm 2019 quy định về thực hiện cơ chế một cửa liên thông giữa ngành điện với các sở, ban, ngành cấp tỉnh, Ủy ban nhân dân cấp huyện trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Hà Tĩnh
- 28Quyết định 1085/QĐ-UBND năm 2019 về Quy trình phối hợp thực hiện một cửa liên thông giữa cơ quan nhà nước và ngành điện trong giải quyết thủ tục cấp điện từ lưới điện trung áp trên địa bàn tỉnh Khánh Hòa
- 29Quyết định 129/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Điện Biên
- 30Quyết định 992/QĐ-UBND năm 2019 về Quy trình một cửa liên thông giữa Cơ quan nhà nước và Điện lực trong giải quyết thủ tục cấp điện qua lưới trung áp do tỉnh Bình Phước ban hành
Quyết định 823/QĐ-UBND năm 2019 quy định một cửa liên thông trong giải quyết thủ tục cấp điện qua lưới trung áp trên địa bàn tỉnh Hưng Yên
- Số hiệu: 823/QĐ-UBND
- Loại văn bản: Quyết định
- Ngày ban hành: 27/03/2019
- Nơi ban hành: Tỉnh Hưng Yên
- Người ký: Nguyễn Văn Phóng
- Ngày công báo: Đang cập nhật
- Số công báo: Đang cập nhật
- Ngày hiệu lực: Kiểm tra
- Tình trạng hiệu lực: Kiểm tra
