Hệ thống pháp luật

BỘ CÔNG THƯƠNG
CỤC ĐIỀU TIẾT ĐIỆN LỰC
--------

CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------

Số: 11/QĐ-ĐTĐL

Hà Nội, ngày 09 tháng 02 năm 2018



QUYẾT ĐỊNH

BAN HÀNH QUY TRÌNH PHỐI HỢP XÁC NHẬN CÁC SỰ KIỆN PHỤC VỤ CÁC KHOẢN THANH TOÁN TRÊN THỊ TRƯỜNG ĐIỆN

CỤC TRƯỞNG CỤC ĐIỀU TIẾT ĐIỆN LỰC

Căn cứ Quyết định số 3771/QĐ-BCT ngày 02 tháng 10 năm 2017 của Bộ trưởng Bộ Công Thương quy định chức năng, nhiệm vụ, quyền hạn và cơ cấu tổ chức của Cục Điều tiết điện lực;

Căn cứ Thông tư số 30/2014/TT-BCT ngày 02 tháng 10 năm 2014 của Bộ trưởng Bộ Công Thương quy định vận hành thị trường phát điện cạnh tranh;

Căn cứ Thông tư số 51/2015/TT-BCT ngày 29 tháng 12 năm 2015 của Bộ trưởng Bộ Công Thương sửa đổi, bổ sung một số điều của Thông tư số 30/2014/TT-BCT ngày 02 tháng 10 năm 2014 của Bộ trưởng Bộ Công Thương quy định vận hành thị trường phát điện cạnh tranh và Thông tư số 56/2014/TT-BCT ngày 19 tháng 12 năm 2014 của Bộ trưởng Bộ Công Thương quy định hương pháp xác định giá phát điện, trình tự kiểm tra hợp đồng mua bán điện;

Căn cứ Thông tư số 13/2017/TT-BCT ngày 03 tháng 8 năm 2017 của Bộ trưởng Bộ Công Thương sửa đổi, bổ sung một số điều của Thông tư số 56/2014/TT-BCT quy định hương pháp xác định giá phát điện, trình tự kiểm tra hợp đồng mua bán điện; Thông tư số 30/2014/TT-BCT quy định vận hành thị trường phát điện cạnh tranh và Thông tư số 57/2014/TT-BCT quy định hương pháp, trình tự xây dựng và ban hành khung giá phát điện;

Theo đề nghị của Trưởng phòng Thị trường điện,

QUYẾT ĐỊNH:

Điều 1. Ban hành kèm theo Quyết định này Quy trình phối hợp xác nhận các sự kiện phục vụ các khoản thanh toán trên thị trường điện hướng dẫn thực hiện Thông tư số 30/2014/TT-BCT ngày 02 tháng 10 năm 2014 của Bộ trưởng Bộ Công Thương quy định vận hành thị trường phát điện cạnh tranh; Thông tư số 51/2015/TT-BCT ngày 29 tháng 12 năm 2015 của Bộ trưởng Bộ Công Thương sửa đổi, bổ sung một số điều của Thông tư số 30/2014/TT-BCT ngày 02 tháng 10 năm 2014 của Bộ trưởng Bộ Công Thương quy định vận hành thị trường phát điện cạnh tranh và Thông tư số 56/2014/TT-BCT ngày 19 tháng 12 năm 2014 của Bộ trưởng Bộ Công Thương quy định  hương pháp xác định giá phát điện, trình tự kiểm tra hợp đồng mua bán điện và Thông tư số 13/2017/TT-BCT ngày 03 tháng 8 năm 2017 của Bộ trưởng Bộ Công Thương sửa đổi, bổ sung một số điều của Thông tư số 56/2014/TT-BCT quy định  hương pháp xác định giá phát điện, trình tự kiểm tra hợp đồng mua bán điện; Thông tư số 30/2014/TT-BCT quy định vận hành thị trường phát điện cạnh tranh và Thông tư số 57/2014/TT-BCT quy định  hương pháp, trình tự xây dựng và ban hành khung giá phát điện (Thông tư số 13/2017/TT-BCT).

Điều 2. Quyết định này có hiệu lực thi hành từ ngày ký. Quyết định này thay thế Quyết định số 02/QĐ-ĐTĐL ngày 25 tháng 01 năm 2017 của Cục Điều tiết điện lực ban hành Quy trình phối hợp xác nhận các sự kiện phục vụ các khoản thanh toán trên thị trường điện.

Việc xác nhận các sự kiện quy định tại Khoản 4, Khoản 5 Điều 3 Thông tư số 13/2017/TT-BCT được thực hiện theo Quy trình này từ thời điểm Thông tư có hiệu lực.

Điều 3. Chánh Văn phòng Cục, các Trưởng phòng, Giám đốc Trung tâm Nghiên cứu phát triển thị trường điện lực và Đào tạo thuộc Cục Điều tiết điện lực, Tổng Giám đốc Tập đoàn Điện lực Việt Nam, Giám đốc các đơn vị điện lực và đơn vị có liên quan chịu trách nhiệm thi hành Quyết định này./.





Nơi nhận:
- Bộ trưởng (để b/c);
- Thứ trưởng Hoàng Quốc Vượng (để b/c);
- Các Phó Cục trưởng;
- Như Điều 3;
- Lưu: VT, PC, TTĐ.

CỤC TRƯỞNG




Nguyễn Anh Tuấn



QUY TRÌNH

PHỐI HỢP XÁC NHẬN CÁC SỰ KIỆN PHỤC VỤ CÁC KHOẢN THANH TOÁN TRÊN THỊ TRƯỜNG ĐIỆN
(Ban hành kèm theo Quyết định số 11/QĐ-ĐTĐL ngày 09 tháng 02 năm 2018 của Cục trưởng Cục Điều tiết điện lực)

Chương I

QUY ĐỊNH CHUNG

Điều 1. Phạm vi điều chỉnh

Quy trình này quy định nguyên tắc, phương pháp, trình tự và trách nhiệm của các đơn vị trong công tác phối hợp xác nhận các sự kiện phục vụ công tác tính toán thanh toán trong thị trường phát điện cạnh tranh.

Điều 2. Đối tượng áp dụng

Quy trình này áp dụng đối với các đơn vị sau đây:

1. Đơn vị phát điện.

2. Đơn vị vận hành hệ thống điện và thị trường điện.

Điều 3. Giải thích từ ngữ

Trong Quy trình này, các thuật ngữ dưới đây được hiểu như sau:

1. AGC (viết tắt theo tiếng Anh: Automatic Generation Control) là hệ thống thiết bị tự động điều chỉnh tăng giảm công suất tác dụng của tổ máy phát điện nhằm duy trì tần số của hệ thống điện ổn định trong phạm vi cho phép theo nguyên tắc vận hành kinh tế tổ máy phát điện.

2. Bảng kê thanh toán là bảng tính toán các khoản thanh toán cho nhà máy điện trực tiếp tham gia thị trường điện được Đơn vị vận hành hệ thống điện và thị trường điện lập cho mỗi ngày giao dịch và cho mỗi chu kỳ thanh toán.

3. Chu kỳ giao dịch là khoảng thời gian 01 giờ tính từ phút đầu tiên của mỗi giờ.

4. Chu kỳ thanh toán là chu kỳ lập chứng từ, hoá đơn cho các giao dịch trên thị trường điện trong khoảng thời gian 01 tháng, tính từ ngày 01 hàng tháng.

5. Công suất điều độ là mức công suất của tổ máy phát điện được Đơn vị vận hành hệ thống điện và thị trường điện huy động thực tế trong chu kỳ giao dịch.

6. Công suất huy động giờ tới là mức công suất của tổ máy phát điện dự kiến được huy động cho giờ đầu tiên trong lịch huy động giờ tới.

7. Công suất huy động ngày tới là mức công suất của tổ máy phát điện dự kiến được huy động cho các chu kỳ giao dịch trong lịch huy động ngày tới theo kết quả lập lịch có ràng buộc.

8. DCS (Distributed Control System) là hệ thống các thiết bị điều khiển trong nhà máy điện hoặc trạm điện được kết nối mạng theo nguyên tắc điều khiển phân tán để tăng độ tin cậy và hạn chế các ảnh hưởng do sự cố phần tử điều khiển trong nhà máy điện hoặc trạm điện.

9. DIM (Dispatch Information Management) là hệ thống quản lý thông tin lệnh điều độ giữa cấp điều độ có quyền điều khiển với nhà máy điện.

10. Đơn vị phát điện là đơn vị sở hữu một hoặc nhiều nhà máy điện tham gia thị trường điện và ký hợp đồng mua bán điện cho các nhà máy điện này với Đơn vị mua buôn duy nhất.

11. Đơn vị vận hành hệ thống điện và thị trường điện là đơn vị chỉ huy điều khiển quá trình phát điện, truyền tải điện, phân phối điện trong hệ thống điện quốc gia, điều hành giao dịch thị trường điện.

12. Giá biên miền trong lịch huy động giờ tới là giá biên miền Bắc, miền Trung và miền Nam công bố trong lịch huy động giờ tới của Đơn vị vận hành hệ thống điện và thị trường điện.

13. Giá sàn bản chào là mức giá thấp nhất mà đơn vị chào giá được phép chào cho một tổ máy phát điện trong bản chào giá ngày tới.

14. Khởi động và hòa lưới thành công là sự kiện tổ máy hoàn thành lệnh hòa lưới tổ máy theo lệnh của Đơn vị vận hành hệ thống điện và thị trường điện và có sản lượng đo đếm trong tối thiểu 01 chu kỳ giao dịch có liên quan.

15. Hệ thống điện là hệ thống các trang thiết bị phát điện, lưới điện và các trang thiết bị phụ trợ được liên kết với nhau.

16. Hệ thống điện quốc gia là hệ thống điện được chỉ huy thống nhất trong phạm vi cả nước.

17. Hệ thống thông tin thị trường điện là hệ thống các trang thiết bị và cơ sở dữ liệu phục vụ quản lý, trao đổi thông tin thị trường điện và hệ thống điện do Đơn vị vận hành hệ thống điện và thị trường điện quản lý.

18. Lệnh điều độ là lệnh chỉ huy, điều khiển chế độ vận hành hệ thống điện trong thời gian thực hành hệ thống điện và thị trường điện thông qua hệ thống thông tin điều độ.

19. Lò hơi ngừng sự cố là sự kiện lò hơi đang vận hành bị ngừng do sự cố các thiết bị liên quan trong phạm vi nhà máy quản lý;

20. Ngày D là ngày giao dịch hiện tại.

21. Ngày giao dịch là ngày diễn ra các hoạt động giao dịch thị trường điện, tính từ 00h00 đến 24h00 hàng ngày.

22. Sản lượng hợp đồng giờ là sản lượng điện năng được phân bổ cho từng chu kỳ giao dịch và được thanh toán theo hợp đồng mua bán điện dạng sai khác.

23. Tổ máy ngừng sự cố là sự kiện tổ máy đang phát điện bị ngừng phát điện do sự cố máy phát, lò máy, tuabin hoặc các thiết bị phụ trợ liên quan trong phạm vi nhà máy quản lý.

24. Sự kiện thanh toán là sự kiện được sử dụng để tính toán bảng kê thanh toán cho Đơn vị phát điện.

25. Sự kiện tính toán là sự kiện được Đơn vị vận hành hệ thống điện và thị trường điện sử dụng để tính toán giá điện năng thị trường.

26. Trang thông tin điện tử thị trường điện là trang thông tin điện tử nội bộ có chức năng công bố thông tin vận hành hệ thống điện và thị trường điện nội bộ do Đơn vị vận hành hệ thống điện và thị trường điện quản trị và vận hành.

Chương II

NGUYÊN TẮC XÁC ĐỊNH SỰ KIỆN

Điều 4. Danh sách các sự kiện cần xác nhận

Danh sách các sự kiện cần xác nhận phục vụ tính toán thanh toán trong thị trường điện bao gồm:

1. Tổ máy phát hoặc nhận công suất phản kháng trong chế độ chạy bù đồng bộ.

2. Tổ máy nhiệt điện khởi động sau khi bị buộc phải ngừng trong trường hợp thừa công suất.

3. Tổ máy nhiệt điện than nhiều lò hơi khởi động lại đối với lò hơi bị buộc phải ngừng trong trường hợp thừa công suất.

4. Tổ máy thí nghiệm.

5. Tổ máy nhiệt điện tuabin khí có chung đuôi hơi có thời điểm vận hành chu trình đơn theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

6. Tổ máy nhiệt điện tuabin khí có chung đuôi hơi vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện để đảm bảo an ninh hệ thống điện.

7. Nhà máy điện tuabin khí tạm thời gián tiếp tham gia thị trường điện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện để đảm bảo an ninh hệ thống điện.

8. Tổ máy phải phát trong thời điểm đã có kế hoạch ngừng máy được phê duyệt.

9. Tổ máy tách lưới phát điện độc lập.

10. Tổ máy đấu nối vào lưới mua điện từ nước ngoài.

11. Tổ máy nhiệt điện khởi động hoặc ngừng máy theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

12. Tổ máy thủy điện phải phát công suất lớn hơn công suất công bố trong bản chào giá ngày tới theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện vì lý do an toàn hệ thống điện.

13. Nhà máy thủy điện tham gia điều chỉnh tần số cấp một theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

14. Hồ chứa của nhà máy thủy điện vi phạm mức nước giới hạn tuần.

15. Tổ máy có thời gian sự cố lớn hơn 72 giờ.

16. Tổ máy kéo dài lịch sửa chữa so với kế hoạch đã được phê duyệt và được đưa vào tính sản lượng hợp đồng giờ.

17. Lò hơi của tổ máy nhiệt điện than có nhiều lò hơi có thời gian sự cố lớn hơn 72 giờ.

18. Lò hơi của tổ máy nhiệt điện than có nhiều lò hơi kéo dài lịch sửa chữa so với kế hoạch đã được phê duyệt và được đưa vào tính sản lượng hợp đồng giờ.

Điều 5. Nguyên tắc xác định sự kiện tổ máy phát hoặc nhận công suất phản kháng trong chế độ chạy bù đồng bộ

1. Đơn vị phát điện được xác định có tổ máy phát hoặc nhận công suất phản kháng trong chế độ chạy bù đồng bộ khi tổ máy vận hành trong chế độ bù đồng bộ theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

2. Các thông tin cần xác nhận gồm có:

a) Thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Chuyển bù;
- Thời điểm Đơn vị phát điện thông báo đã chuyển bù thành công.
b) Thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Chuyển phát hoặc thời điểm hoàn thành lệnh Ngừng tổ máy;
- Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);
- Thời điểm Đơn vị phát điện thông báo đã chuyển phát thành công hoặc ngừng máy.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Các thời điểm hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Thời điểm Đơn vị phát điện thông báo chuyển bù, chuyển phát hoặc ngừng máy thành công lấy theo bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
c) Thời điểm cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp.

Điều 6. Nguyên tắc xác định tổ máy nhiệt điện khởi động sau khi bị buộc phải ngừng trong trường hợp thừa công suất

1. Đơn vị phát điện được xác định có tổ máy nhiệt điện khởi động sau khi bị buộc phải ngừng trong trường hợp thừa công suất khi có đủ các điều kiện sau:

a) Ngừng máy trước và tiến hành khởi động tiếp theo được thực hiện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện;
b) Tại chu kỳ ngừng máy, giá chào dải công suất đầu tiên trong bản chào lập lịch của tổ máy tại chu kỳ ngừng máy bằng giá sàn bản chào của tổ máy nhiệt điện;
c) Tại chu kỳ ngừng máy, giá biên miền tương ứng nhỏ hơn hoặc bằng giá sàn bản chào của tổ máy nhiệt điện;
d) Trong khoảng thời gian từ khi tổ máy ngừng do thừa nguồn đến khi tổ máy khởi động lại thành công, tổ máy không có sửa chữa hoặc xử lý sự cố.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm hoàn thành ngừng tổ máy được xác định theo quy định tại Điểm b Khoản 2 Điều 15 Quy trình này;
b) Thời điểm khởi động tổ máy được xác định theo thứ tự ưu tiên sau:
- Thời điểm tổ máy nhận tín hiệu khởi động qua hệ thống điều khiển DCS;
- Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh khởi động tổ máy hoặc thời điểm Đơn vị phát điện thông báo bắt đầu khởi động tổ máy;
- Thời điểm bắt đầu của lệnh Khởi động lò.
c) Thời điểm hoàn thành lệnh khởi động tổ máy được xác định theo quy định tại Điểm a Khoản 3 Điều 15 Quy trình này;
d) Đối với các tổ máy tuabin khí:
- Nhiên liệu sử dụng để khởi động (nhiên liệu chính hoặc không phải nhiên liệu chính);
- Cấu hình khởi động (chu trình đơn hoặc chu trình hỗn hợp).

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Bản chào lập lịch ngày tới, bản chào giờ tới của tổ máy, giá biên miền lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện;
b) Nhiên liệu sử dụng để khởi động, cấu hình khởi động (đối với các tổ máy tuabin khí) lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Thời điểm tổ máy nhận tín hiệu khởi động tổ máy lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
d) Thời điểm Đơn vị phát điện thông báo bắt đầu khởi động tổ máy lấy theo bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
đ) Các dữ liệu khác theo quy định tại Khoản 4 Điều 15 Quy trình này.

Điều 7. Nguyên tắc xác định tổ máy nhiệt điện than nhiều lò hơi khởi động lại 01 lò hơi sau khi bị buộc phải ngừng để giảm công suất trong trường hợp thừa công suất

1. Đơn vị phát điện được xác định có tổ máy nhiệt điện than nhiều lò hơi khởi động 01 lò hơi sau khi bị buộc phải ngừng trong trường hợp thừa công suất khi có đủ các điều kiện sau:

a) Ngừng 01 lò hơi trước đó và khởi động tiếp theo được thực hiện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện;
b) Tại chu kỳ ngừng 01 lò hơi, giá chào dải công suất đầu tiên trong bản chào lập lịch của tổ máy tại chu kỳ ngừng máy bằng giá sàn bản chào của tổ máy nhiệt điện;
c) Tại chu kỳ ngừng 01 lò hơi, giá biên miền tương ứng nhỏ hơn hoặc bằng giá sàn bản chào của tổ máy nhiệt điện;
d) Trong khoảng thời gian từ khi lò hơi ngừng do thừa nguồn đến khi hòa hơi lại thành công, lò hơi hoặc tổ máy tương ứng không có sửa chữa hoặc xử lý sự cố.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm hoàn thành lệnh ngừng lò hơi được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Ngừng lò hơi;
- Thời điểm Đơn vị phát điện thông báo lò hơi đã ngừng theo lệnh điều độ của Đơn vị vận hành hệ thống điện và thị trường điện.
b) Thời điểm khởi động lò hơi được xác định theo thứ tự ưu tiên sau:
- Thời điểm lò hơi nhận tín hiệu khởi động qua hệ thống điều khiển DCS;
- Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh Khởi động lò hơi hoặc thời điểm Đơn vị phát điện thông báo bắt đầu khởi động lò hơi;
- Thời điểm bắt đầu của lệnh Khởi động lò hơi.
c) Thời điểm hoàn thành lệnh Khởi động lò hơi được xác định theo thứ tự ưu tiên sau:
- Thời điểm kết thúc của lệnh Hòa lưới hoặc lệnh Hòa hơi lò;
- Thời điểm Đơn vị phát điện thông báo lò hơi đã hòa hơi.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Bản chào lập lịch ngày tới, bản chào giờ tới của tổ máy, giá biên miền lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện;
b) Dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
c) Dữ liệu về ngừng và khởi động lò hơi lấy từ bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
d) Dữ liệu về ngừng và khởi động lò hơi lấy từ bản ghi DCS do Đơn vị phát điện cung cấp.

Điều 8. Nguyên tắc xác định sự kiện tổ máy thí nghiệm

1. Đơn vị phát điện được xác định có tổ máy thí nghiệm khi có đủ các điều kiện sau:

a) Tổ máy có thí nghiệm nối lưới đã được Đơn vị vận hành hệ thống điện và thị trường điện phê duyệt theo hình thức Phiếu đăng ký công tác hoặc theo văn bản thông báo của Đơn vị vận hành hệ thống điện và thị trường điện về kế hoạch thử nghiệm tổ máy theo yêu cầu hệ thống;
b) Tổ máy thực hiện thí nghiệm khi có sự đồng ý của Đơn vị vận hành hệ thống điện và thị trường điện;
c) Tổ máy thực hiện thí nghiệm với khoảng thời gian, cấu hình tổ máy, loại nhiên liệu sử dụng, loại hình thí nghiệm phù hợp trong đăng ký đã được phê duyệt hoặc trong văn bản thông báo của Đơn vị vận hành hệ thống điện và thị trường điện.

2. Thông tin cần xác nhận bao gồm:

a) Đối với tổ máy tuabin khí:
- Thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện đồng ý cho phép hoặc ra lệnh điều độ cho tổ máy chuyển sang trạng thái thí nghiệm đối với tổ máy đang nối lưới;

+ Thời điểm hoàn thành lệnh Khởi động và hòa lưới tổ máy đối với các tổ máy đang ngừng;

+ Thời điểm tổ máy chuyển sang chế độ thử nghiệm theo ghi nhận DCS.

- Thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy thí nghiệm (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không);

+ Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh điều độ cho tổ máy kết thúc thí nghiệm hoặc Đơn vị phát điện thông báo kết thúc thí nghiệm đối với các tổ máy nối lưới;

- Nhiên liệu (nhiên liệu chính, không phải nhiên liệu chính, hỗn hợp) và cấu hình (chu trình đơn, hỗn hợp) thí nghiệm tương ứng;
- Thời điểm chuyển đổi nhiên liệu và cấu hình thí nghiệm theo quy định tại Điều 9 hoặc Điều 10 Quy trình này.
b) Đối với các tổ máy không phải là tổ máy tuabin khí:
- Thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện đồng ý cho phép hoặc ra lệnh điều độ cho tổ máy chuyển sang trạng thái thí nghiệm đối với tổ máy đang nối lưới;

+ Thời điểm hoàn thành lệnh Khởi động và hòa lưới hoặc lệnh Hòa lưới tổ máy đối với các tổ máy đang ngừng;

+ Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm tổ máy chuyển sang chế độ thử nghiệm theo ghi nhận DCS.

- Thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy thí nghiệm (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về 0 (không) MW;

+ Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh điều độ cho tổ máy kết thúc thí nghiệm hoặc Đơn vị phát điện thông báo kết thúc thí nghiệm đối với các tổ máy nối lưới.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Phiếu đăng ký công tác được Đơn vị vận hành hệ thống điện và thị trường điện phê duyệt lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện;
b) Thời điểm bắt đầu, hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
c) Thời điểm đóng, cắt máy cắt, chuyển đổi chế độ thí nghiệm lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
d) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện đồng ý cho phép hoặc ra lệnh Thí nghiệm và thời điểm Đơn vị phát điện thông báo kết thúc thí nghiệm hoặc thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh điều độ cho tổ máy kết thúc thí nghiệm lấy từ bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
đ) Trường hợp Đơn vị phát điện có tổ máy tham gia thử nghiệm hệ thống tự động điều chỉnh công suất (AGC) theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện thì trong Bảng xác nhận thời điểm tổ máy chạy thí nghiệm cần chú thích rõ là thí nghiệm AGC.

Điều 9. Nguyên tắc xác định sự kiện tổ máy nhiệt điện tuabin khí có chung đuôi hơi có thời điểm vận hành chu trình đơn theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện

1. Đơn vị phát điện được xác định có sự kiện tổ máy nhiệt điện tuabin khí có chung đuôi hơi có thời điểm vận hành chu trình đơn theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện khi tổ máy tuabin khí có một khoảng thời gian vận hành chu trình đơn theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện hoặc khi lò thu hồi nhiệt, tổ máy tuabin hơi bị sự cố nhưng Đơn vị vận hành hệ thống điện và thị trường điện vẫn đồng ý cho vận hành chu trình đơn;

Không áp dụng xác nhận sự kiện cho khoảng thời gian vận hành chu trình đơn trong quá trình khởi động tổ máy và hòa lưới chu trình hỗn hợp hoặc quá trình ngừng máy từ chu trình hỗn hợp.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện:
-  Trường hợp tổ máy tuabin khí đang vận hành chu trình hỗn hợp, thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm đóng hoàn toàn van cách ly của lò thu hồi nhiệt;

+ Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin hơi (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Ngừng lò.

-  Trường hợp tổ máy tuabin khí đang ngừng máy, thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin khí (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Khởi động và hòa lưới tổ máy tuabin khí;

+ Thời điểm Đơn vị phát điện thông báo tổ máy đã hòa lưới.

b) Thời điểm kết thúc sự kiện:
- Trường hợp tổ máy tuabin khí chuyển từ vận hành chu trình đơn sang vận hành chu trình hỗn hợp, thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin hơi (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm đóng hoàn toàn các van xả (van bypass) và tín hiệu mở hoàn toàn các van cách ly lò thu hồi nhiệt;

+ Thời điểm hoàn thành lệnh Hòa hơi lò.

- Trường hợp tổ máy tuabin khí ngừng máy khi đang vận hành chu trình đơn, thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin khí (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không).

c) Lý do vận hành chu trình đơn;
d) Trường hợp tổ máy có chuyển đổi nhiên liệu trong quá trình vận hành chu trình đơn, Đơn vị phát điện cần cung cấp các dữ liệu theo quy định tại Khoản 2 và Khoản 3 Điều 10 Quy trình này.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Các thời điểm hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Các thời điểm đóng, cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Các thời điểm đóng, mở van xả (van bypass), van cách ly lò thu hồi nhiệt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
d) Dữ liệu khác theo quy định tại Khoản 3 Điều 10 Quy trình này.

Điều 10. Nguyên tắc xác định sự kiện các tổ máy nhiệt điện tuabin khí có chung đuôi hơi vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện để đảm bảo an ninh hệ thống

1. Đơn vị phát điện được xác định có sự kiện khi tổ máy tuabin khí có một khoảng thời gian vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện:
-  Trường hợp tổ máy tuabin khí chuyển sang vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính khi đang vận hành nhiên liệu chính, thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm van dầu bắt đầu mở;

+ Thời điểm bắt đầu thực hiện lệnh Chuyển đổi nhiên liệu để chuyển từ nhiên liệu chính sang nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính.

-  Trường hợp tổ máy tuabin khí hòa lưới và vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính, thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin khí (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Khởi động và hòa lưới tổ máy tuabin khí.

b) Thời điểm hoàn thành lệnh Chuyển đổi nhiên liệu sang nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính;
c) Thời điểm bắt đầu lệnh Chuyển đổi nhiên liệu sang nhiên liệu chính;
d) Thời điểm kết thúc sự kiện
-  Trường hợp tổ máy tuabin khí chuyển sang vận hành nhiên liệu chính khi đang vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính, thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm van dầu đóng hoàn toàn;

+ Thời điểm hoàn thành lệnh Chuyển đổi nhiên liệu sang sử dụng hoàn toàn nhiên liệu chính.

-  Trường hợp tổ máy tuabin khí ngừng máy khi đang vận hành với nhiên liệu hỗn hợp hoặc không phải nhiên liệu chính, thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:

+ Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy tuabin khí (đối với tổ máy không có máy cắt đầu cực);

+ Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không).

đ) Tỷ lệ % (phần trăm) vận hành không phải nhiên liệu chính lấy theo tỉ lệ dầu chỉnh định.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm bắt đầu, hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Thời điểm đóng, cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Thời điểm đóng, mở van dầu lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
d) Tỷ lệ dầu chỉnh định lấy theo bản ghi DCS do Đơn vị phát điện cung cấp.

Điều 11. Nguyên tắc xác định sự kiện nhà máy tuabin khí tạm thời gián tiếp tham gia thị trường điện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện

1. Đơn vị phát điện được xác định có sự kiện khi nhà máy tuabin khí có khoảng thời gian tạm thời gián tiếp tham gia thị trường điện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện;
b) Thời điểm kết thúc sự kiện.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Các văn bản của cơ quan có thẩm quyền liên quan đến việc tách nhà máy điện tạm thời gián tiếp tham gia thị trường điện;
b) Thông báo của Đơn vị vận hành hệ thống điện và thị trường điện trên trang thông tin điện tử thị trường điện về việc tách nhà máy điện tạm thời gián tiếp tham gia thị trường điện.

Điều 12. Nguyên tắc xác định sự kiện tổ máy phải phát trong thời điểm đã có kế hoạch ngừng máy được phê duyệt

1. Đơn vị phát điện được xác định có tổ máy phải phát trong thời điểm đã có kế hoạch ngừng máy được phê duyệt khi có đủ các điều kiện sau:

a) Tổ máy có kế hoạch ngừng máy đã được Đơn vị vận hành hệ thống điện và thị trường điện phê duyệt theo hình thức Phiếu đăng ký công tác đồng thời kế hoạch này đã được Đơn vị phát điện thể hiện thông qua bản chào giá ngày tới cho tổ máy (công suất tại dải chào cuối cùng trong bản chào bằng 0 (không));
b) Trong các chu kỳ đã có kế hoạch ngừng máy, tổ máy nối lưới và phát điện theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện (sản lượng đo đếm điện năng và sản lượng huy động theo lệnh điều độ của tổ máy trong các chu kỳ đã có kế hoạch dừng máy lớn hơn 0 (không));
c) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh ngừng tổ máy vượt quá 01 chu kỳ tính từ chu kỳ tổ máy chào công suất bằng 0 (không).

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện:
- Trường hợp tổ máy tiếp tục nối lưới và phát điện: Thời điểm bắt đầu sự kiện được xác định là thời điểm bắt đầu của chu kỳ mà tổ máy bắt đầu chào dải công suất cuối cùng bằng 0 (không) trong bản chào giá ngày tới;
- Trường hợp tổ máy đã ngừng máy và khởi động lên: Thời điểm bắt đầu sự kiện được xác định là thời điểm hoàn thành lệnh Hòa lưới tổ máy hoặc thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực) hoặc thời điểm Đơn vị phát điện thông báo tổ máy đã hòa lưới.
b) Thời điểm kết thúc sự kiện là thời điểm xuất hiện sớm nhất trong các thời điểm sau:
-  Thời điểm hoàn thành lệnh Ngừng máy hoặc lệnh Thay đổi công suất về giá trị 0 (không) hoặc thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực) hoặc thời điểm Đơn vị phát điện thông báo tổ máy đã tách lưới;
-  Thời điểm kết thúc chu kỳ liền trước chu kỳ tổ máy bắt đầu chào công suất khác giá trị 0 (không) trong bản chào ngày tới.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Thời điểm cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Bản chào ngày tới lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện.
d) Dữ liệu khác theo quy định tại Khoản 2 Điều 6 Quy trình này.

Điều 13. Nguyên tắc xác định sự kiện nhà máy điện tách lưới phát độc lập

1. Đơn vị phát điện được xác định có sự kiện khi nhà máy phải thay đổi công suất để điều chỉnh tần số lưới trong khoảng thời gian lưới điện khu vực bị tách khỏi lưới điện quốc gia.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ghi nhận được về sự cố khu vực có nhà máy tách lưới phát độc lập;
- Thời điểm hệ thống điều chỉnh công suất tổ máy chuyển sang chế độ thay đổi công suất để điều chỉnh tần số lưới.
b) Thời điểm kết thúc sự kiện là thời điểm lưới điện khu vực đã hòa được vào lưới điện quốc gia theo ghi nhận của Đơn vị vận hành hệ thống điện và thị trường điện hoặc thời điểm Đơn vị phát điện hoàn thành lệnh Thay đổi công suất tại một mức công suất xác định theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm lưới điện khu vực (có nhà máy tách lưới phát độc lập) tách khỏi hệ thống điện quốc gia theo ghi nhận của Đơn vị vận hành hệ thống điện và thị trường điện;
b) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện yêu cầu và thông báo cho Đơn vị phát điện lấy theo bản sao ghi âm công nghiệp hoặc bản sao ghi chép ca vận hành do Đơn vị phát điện cung cấp;
c) Thời điểm hệ thống điều tốc chuyển đổi chế độ làm việc lấy theo bản ghi DCS do Đơn vị phát điện cung cấp.

Điều 14. Nguyên tắc xác định sự kiện tổ máy đấu nối vào lưới điện mua điện từ nước ngoài

1. Đơn vị phát điện được xác định có sự kiện khi tổ máy có khoảng thời gian đấu nối lưới điện mua điện nước ngoài theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện. Khoảng thời gian này được xác định từ thời điểm tổ máy tách khỏi lưới điện quốc gia cho đến thời điểm tổ máy tách khỏi lưới điện mua điện nước ngoài.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không) với lý do chuyển sang nối lưới điện mua điện từ nước ngoài;
- Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực) để tách khỏi lưới điện quốc gia với lý do chuyển sang nối lưới điện mua điện từ nước ngoài;
- Thời điểm Đơn vị phát điện hoàn thành việc chuyển sang nối lưới điện nước ngoài.
b) Thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không) với lý do chuyển sang nối lưới điện quốc gia;
- Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực) để tách khỏi lưới điện mua điện nước ngoài với lý do chuyển sang nối lưới điện quốc gia;
- Thời điểm Đơn vị phát điện hoàn thành việc chuyển sang nối lưới điện Quốc gia.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Các thời điểm hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Các thời điểm cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Thời điểm Đơn vị phát điện hoàn thành việc chuyển sang nối lưới điện nước ngoài hoặc lưới điện quốc gia lấy theo ghi nhận của Đơn vị vận hành hệ thống điện và thị trường điện.

Điều 15. Nguyên tắc xác định sự kiện tổ máy nhiệt điện khởi động hoặc ngừng máy theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện

1. Đơn vị phát điện được xác định có sự kiện này khi tổ máy khởi động, ngừng máy theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện (không áp dụng xác nhận sự kiện cho tổ máy bị ngừng máy do sự cố).

2. Các thông tin cần xác nhận cho sự kiện ngừng tổ máy gồm có:

a) Thời điểm bắt đầu ngừng tổ máy là thời điểm bắt đầu thực hiện lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không) hoặc thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh ngừng tổ máy;
b) Thời điểm hoàn thành ngừng tổ máy được xác định theo thứ tự ưu tiên sau:
-  Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không);
-  Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);
-  Thời điểm Đơn vị phát điện thông báo tổ máy đã tách lưới.

3. Các thông tin cần xác nhận cho sự kiện khởi động gồm có:

a) Thời điểm hoàn thành lệnh khởi động được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Hòa lưới hoặc lệnh Khởi động và hòa lưới tổ máy;
- Thời điểm đóng máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);
- Thời điểm Đơn vị phát điện thông báo tổ máy đã hòa lưới thành công.
b) Thời điểm tổ máy đạt lệnh điều độ hoặc đạt công suất phát ổn định thấp nhất được xác định theo thứ tự ưu tiên sau:
-  Thời điểm tổ máy đạt công suất phát ổn định thấp nhất;
-  Thời điểm tổ máy đạt công suất theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện;
-  Thời điểm Đơn vị phát điện thông báo tổ máy đã đạt công suất phát ổn định thấp nhất hoặc công suất theo yêu cẩu của Đơn vị vận hành hệ thống điện và thị trường điện;
-  Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không) trong trường hợp tổ máy ngừng sự cố sau khi đã khởi động và hòa lưới thành công nhưng chưa đạt công suất phát ổn định thấp nhất.

4. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm bắt đầu, hoàn thành lệnh, thời điểm tổ máy đạt công suất theo yêu cầu lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Thời điểm đóng, cắt máy cắt lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
c) Thời điểm tổ máy đạt công suất phát ổn định thấp nhất lấy theo bản ghi DCS do Đơn vị phát điện cung cấp;
d) Công suất phát ổn định thấp nhất lấy theo Hồ sơ đăng ký tham gia thị trường điện của Đơn vị phát điện;
đ) Dữ liệu đo đếm của nhà máy điện đã được xác thực theo quy định tại Quy định đo đếm điện năng trong thị trường phát điện cạnh tranh do Bộ Công Thương ban hành.

Điều 16. Nguyên tắc xác định sự kiện tổ máy thủy điện phải phát công suất lớn hơn công suất công bố trong bản chào ngày tới theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện

1. Đơn vị phát điện được xác định có sự kiện khi nhà máy thủy điện có khoảng thời gian phát công suất lớn hơn công suất công bố trong bản chào ngày tới theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện trừ trường hợp tổ máy thuộc nhóm nhà máy thủy điện có hồ chứa điều tiết dưới 02 ngày.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện là thời điểm hoàn thành lệnh Phát công suất lớn hơn công suất công bố trong bản chào ngày tới;
b) Thời điểm kết thúc sự kiện được xác định theo thứ tự ưu tiên sau:
- Thời điểm hoàn thành lệnh Thay đổi công suất về một mức mang tải cố định nhỏ hơn hoặc bằng công suất công bố trong bản chào ngày tới;
- Thời điểm Đơn vị phát điện thông báo tổ máy đã kết thúc phát công suất lớn hơn công suất công bố trong bản chào ngày tới theo lệnh của Đơn vị vận hành hệ thống điện và thị trường điện.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Bản chào ngày tới của Đơn vị phát điện lấy theo cơ sở dữ liệu vận hành thị trường điện;
b) Thời điểm bắt đầu, hoàn thành lệnh, công suất lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
c) Thời điểm Đơn vị phát điện thông báo tổ máy đã kết thúc phát công suất lớn hơn công suất công bố trong bản chào ngày tới lấy từ bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện.

Điều 17. Nguyên tắc xác định sự kiện nhà máy điện đảm nhận chức năng điều tần cấp một theo chỉ định của Đơn vị vận hành hệ thống điện và thị trường điện

1. Đơn vị phát điện được xác định có sự kiện khi nhà máy có khoảng thời gian đảm nhận chức năng điều tần cấp một theo yêu cầu của Đơn vị vận hành hệ thống điện và thị trường điện.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu sự kiện là thời điểm hoàn thành lệnh Điều tần hoặc thời điểm Đơn vị phát điện thông báo đã chuyển nhà máy sang chế độ Điều tần;
b) Thời điểm kết thúc sự kiện là:
-  Thời điểm hoàn thành lệnh Thay đổi công suất về một mức mang tải cố định;
-  Thời điểm Đơn vị phát điện thông báo các tổ máy đã phát cố định tại mức công suất xác định.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm hoàn thành lệnh lấy theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện;
b) Thời điểm Đơn vị phát điện thông báo nhà máy điện kết thúc điều tần lấy từ bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện.

Điều 18. Nguyên tắc xác định sự kiện hồ chứa của nhà máy thủy điện vi phạm mức nước giới hạn tuần

1. Đơn vị phát điện được xác định có sự kiện từ khi mức nước hồ chứa phía thượng lưu của nhà máy có 02 tuần liên tiếp thấp hơn mức nước giới hạn tuần cho đến khi nhà máy đảm bảo không vi phạm mức nước giới hạn tuần do Đơn vị vận hành hệ thống điện và thị trường điện công bố.

Từ thứ Ba của tuần thứ hai, nhà máy điện có 01 ngày bất kỳ có giá chào ứng với các dải công suất không phải chào giá để đảm bảo yêu cầu cấp nước hạ du hoặc cấp điện cho phụ tải địa phương nhỏ hơn giá trần bản chào của nhà máy đó thì lý do vi phạm mức nước giới hạn tuần là do nguyên nhân chủ quan trong công tác chào giá của nhà máy điện.

2. Các thông tin cần xác nhận gồm có:

a) Thời điểm bắt đầu sự kiện là thời điểm sau khi mức nước thượng lưu hồ của nhà máy điện có 02 tuần liên tiếp nhỏ hơn mức nước giới hạn tuần theo công bố của Đơn vị vận hành hệ thống điện và thị trường điện;
b) Thời điểm kết thúc sự kiện là thời điểm sau khi nhà máy điện đảm bảo không vi phạm mức nước giới hạn tuần theo công bố của Đơn vị vận hành hệ thống điện và thị trường điện;
c) Lý do vi phạm.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Mức nước giới hạn tuần lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện;
b) Bản chào lập lịch lấy theo cơ sở dữ liệu hệ thống thông tin thị trường điện.

Điều 19. Nguyên tắc xác định sự kiện tổ máy có thời gian sự cố lớn hơn 72 giờ

1. Đơn vị phát điện có tổ máy ngừng sự cố được xác định có sự kiện này trừ trường hợp tổ máy thuộc nhóm nhà máy thủy điện có hồ chứa điều tiết dưới 02 ngày hoặc tổ máy trở lại trạng thái dự phòng trong thời hạn 72 giờ kể từ chu kỳ có thời điểm tổ máy ngừng sự cố và lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động và hòa lưới thành công.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm tổ máy bắt đầu sự cố được xác định theo thứ tự ưu tiên như sau:
- Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không);
- Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);
- Thời điểm Đơn vị phát điện thông báo tổ máy đã ngừng máy do bị sự cố.
b) Thời điểm tổ máy trả lại trạng thái dự phòng sau sự cố được xác định khi có đủ các điều kiện sau:
- Đơn vị phát điện thông báo tổ máy trả lại trạng thái dự phòng sau sự cố;
- Bản chào giá giờ tới hoặc bản chào giá ngày tới (trong trường hợp không có bản chào giờ tới) cập nhật công suất khả dụng phù hợp theo khả năng vận hành của tổ máy.
c) Thời điểm tổ máy kết thúc sự cố được xác định theo một trong các thời điểm sau:
-  Thời điểm tổ máy trở lại trạng thái dự phòng gần nhất mà lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động và hòa lưới thành công;
-  Thời điểm tổ máy trở lại trạng thái dự phòng và Đơn vị phát điện chào giá sàn cho tổ máy với mức công suất phát ổn định thấp nhất vượt quá 72 giờ, kể từ chu kỳ tổ máy trở lại trạng thái dự phòng.
-  Thời điểm tổ máy bắt đầu tách ra sửa chữa theo kế hoạch được phê duyệt và đưa vào tính sản lượng hợp đồng giờ.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Bản chào ngày tới, giờ tới của Đơn vị phát điện lấy theo cơ sở dữ liệu vận hành thị trường điện;
b) Thời điểm tổ máy bắt đầu sự cố, thời điểm tổ máy trở lại trạng thái dự phòng căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao ghi chép ca vận hành do Đơn vị phát điện cung cấp;
c) Thời điểm tổ máy tách ra sửa chữa căn cứ theo thời điểm đơn vị phát điện thông báo tách tổ máy ra sửa chữa và được Đơn vị vận hành hệ thống điện và thị trường điện phê duyệt;
d) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện lệnh khởi động tổ máy, thời điểm tổ máy hòa lưới thành công căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện và dữ liệu đo đếm của nhà máy điện đã được xác thực theo quy định tại Quy định đo đếm điện năng trong thị trường phát điện cạnh tranh do Bộ Công Thương ban hành.

Điều 20. Nguyên tắc xác định sự kiện tổ máy kéo dài lịch sửa chữa so với kế hoạch đã được phê duyệt và được đưa vào tính sản lượng hợp đồng giờ

1. Đơn vị phát điện được xác định có sự kiện này trong trường hợp không thuộc nhóm nhà máy thủy điện có hồ chứa điều tiết dưới 02 ngày và tổ máy có thời gian sửa chữa lớn hơn thời gian sửa chữa đã được phê duyệt và đưa vào tính sản lượng hợp đồng giờ.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu và thời điểm kết thúc sửa chữa tổ máy theo kế hoạch đã được phê duyệt và đưa vào tính sản lượng hợp đồng giờ;
b) Thời điểm tổ máy bắt đầu ngừng sửa chữa thực tế được xác định theo thứ tự ưu tiên như sau:
-  Thời điểm hoàn thành lệnh Ngừng tổ máy hoặc lệnh Thay đổi công suất về giá trị 0 (không);
-  Thời điểm cắt máy cắt đầu cực hoặc máy cắt cao áp tổ máy (đối với tổ máy không có máy cắt đầu cực);
-  Thời điểm Đơn vị phát điện thông báo đã tách tổ máy ra sửa chữa theo kế hoạch đã được phê duyệt.
c) Thời điểm tổ máy trở lại trạng thái dự phòng sau sửa chữa được xác định khi có đủ các điều kiện sau:
- Đơn vị phát điện thông báo tổ máy trả lại trạng thái dự phòng sau sửa chữa;
- Bản chào giá giờ tới hoặc bản chào giá ngày tới (trong trường hợp không có bản chào giờ tới) cập nhật công suất khả dụng phù hợp theo khả năng vận hành của tổ máy.
d) Thời điểm tổ máy kết thúc sửa chữa theo thực tế được xác định theo một trong các thời điểm sau:
-  Thời điểm tổ máy trở lại trạng thái dự phòng gần nhất mà lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động và hòa lưới thành công;
- Thời điểm tổ máy trở lại trạng thái dự phòng và từ chu kỳ tổ máy trở lại trạng thái dự phòng Đơn vị phát điện chào giá sàn cho tổ máy với mức công suất phát ổn định thấp nhất vượt quá 72 giờ.
3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:
a) Thời điểm bắt đầu và thời điểm kết thúc sửa chữa tổ máy theo kế hoạch và được đưa vào tính sản lượng hợp đồng giờ căn cứ theo lịch sửa chữa đã được phê duyệt và được đưa vào tính toán kế hoạch vận hành thị trường điện tháng tới;
b) Thời điểm tổ máy bắt đầu tách ra sửa chữa, kết thúc sửa chữa theo thực tế căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao ghi chép ca vận hành do Đơn vị phát điện cung cấp;
c) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện lệnh khởi động tổ máy, thời điểm tổ máy hòa lưới thành công căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện và dữ liệu đo đếm của nhà máy điện đã được xác thực theo quy định tại Quy định đo đếm điện năng trong thị trường phát điện cạnh tranh do Bộ Công Thương ban hành.

Điều 21. Nguyên tắc xác định sự kiện 01 lò hơi của tổ máy nhiệt điện than có nhiều lò hơi có thời gian sự cố lớn hơn 72 giờ

1. Đơn vị phát điện có lò hơi ngừng sự cố được xác định có sự kiện này trừ trường hợp lò hơi trở lại trạng thái dự phòng trong thời hạn 72 giờ kể từ chu kỳ có thời điểm lò hơi ngừng sự cố và lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động thành công.

2. Các thông tin cần xác nhận gồm có:

a) Thời điểm lò hơi sự cố được xác định theo thứ tự ưu tiên như sau:
- Thời điểm hoàn thành lệnh Ngừng lò hơi;
- Thời điểm Đơn vị phát điện thông báo lò hơi đã ngừng bị sự cố.
b) Thời điểm lò hơi trả lại trạng thái dự phòng sau sự cố được xác định khi có đủ các điều kiện sau:
- Đơn vị phát điện thông báo lò hơi trả lại trạng thái dự phòng sau sự cố;
- Bản chào giá giờ tới hoặc bản chào giá ngày tới (trong trường hợp không có bản chào giờ tới) cập nhật công suất khả dụng phù hợp theo khả năng vận hành của tổ máy.
c) Thời điểm lò hơi kết thúc sự cố được xác định như sau:
-  Thời điểm lò hơi trở lại trạng thái dự phòng gần nhất mà lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động thành công;
- Thời điểm lò hơi trở lại trạng thái dự phòng và từ chu kỳ lò hơi trở lại trạng thái dự phòng Đơn vị phát điện chào giá sàn cho tổ máy với mức công suất phát ổn định thấp nhất phù hợp theo khả năng vận hành của tổ máy vượt quá 72 giờ.
-  Thời điểm lò máy bắt đầu tách ra sửa chữa theo kế hoạch được phê duyệt và đưa vào tính sản lượng hợp đồng giờ.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Bản chào ngày tới, giờ tới của Đơn vị phát điện lấy theo cơ sở dữ liệu vận hành thị trường điện;
b) Thời điểm lò hơi sự cố, thời điểm lò hơi trở lại trạng thái dự phòng căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
c) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện ra lệnh Hòa hơi lò, thời điểm hòa lò thành công căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện và dữ liệu đo đếm của nhà máy điện đã được xác thực theo quy định tại Quy định đo đếm điện năng trong thị trường phát điện cạnh tranh do Bộ Công Thương ban hành.

Điều 22. Nguyên tắc xác định sự kiện 01 lò hơi của tổ máy nhiệt điện than có nhiều lò hơi kéo dài lịch sửa chữa so với kế hoạch đã được phê duyệt và được đưa vào tính sản lượng hợp đồng giờ

1. Đơn vị phát điện được xác định có sự kiện này trong trường hợp lò hơi có thời gian sửa chữa lớn hơn thời gian sửa chữa đã được phê duyệt và đưa vào tính sản lượng hợp đồng giờ.

2. Thông tin cần xác nhận bao gồm:

a) Thời điểm bắt đầu và thời điểm kết thúc sửa chữa lò hơi theo kế hoạch đã được phê duyệt và đưa vào tính sản lượng hợp đồng giờ;
b) Thời điểm lò hơi bắt đầu ngừng sửa chữa thực tế được xác định theo thứ tự ưu tiên như sau:
- Thời điểm hoàn thành lệnh Ngừng lò hơi;
- Thời điểm Đơn vị phát điện thông báo đã tách lò hơi ra sửa chữa theo kế hoạch đã được phê duyệt.
c) Thời điểm lò hơi trở lại trạng thái dự phòng sau sửa chữa được xác định khi có đủ các điều kiện sau:
- Đơn vị phát điện thông báo lò hơi trả lại trạng thái dự phòng sau sửa chữa;
- Bản chào giá giờ tới hoặc bản chào giá ngày tới (trong trường hợp không có bản chào giờ tới) cập nhật công suất khả dụng phù hợp theo khả năng vận hành của tổ máy.
d) Thời điểm lò hơi kết thúc sửa chữa theo thực tế được xác định theo một trong các thời điểm sau:
-  Thời điểm lò hơi trở lại trạng thái dự phòng gần nhất mà lần khởi động sau khi trở lại trạng thái dự phòng này là khởi động thành công;
- Thời điểm lò hơi trở lại trạng thái dự phòng và từ chu kỳ lò hơi trở lại trạng thái dự phòng Đơn vị phát điện chào giá sàn cho tổ máy với mức công suất phát ổn định thấp nhất phù hợp theo khả năng vận hành của tổ máy vượt quá 72 giờ.

3. Dữ liệu phục vụ xác nhận sự kiện bao gồm:

a) Thời điểm bắt đầu và thời điểm kết thúc sửa chữa lò hơi theo kế hoạch và được đưa vào tính sản lượng hợp đồng giờ căn cứ theo lịch sửa chữa đã được phê duyệt và được đưa vào tính toán kế hoạch vận hành thị trường điện tháng tới;
b) Thời điểm lò hơi bắt đầu tách ra sửa chữa, kết thúc sửa chữa theo thực tế căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện;
c) Thời điểm Đơn vị vận hành hệ thống điện và thị trường điện lệnh khởi động lò hơi, thời điểm hòa lò thành công căn cứ theo dữ liệu từ hệ thống DIM của Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện, bản ghi DCS, bản sao ghi âm công nghiệp hoặc bản sao sổ ghi chép ca của Đơn vị vận hành hệ thống điện và thị trường điện hoặc của Đơn vị phát điện và dữ liệu đo đếm của nhà máy điện đã được xác thực theo quy định tại Quy định đo đếm điện năng trong thị trường phát điện cạnh tranh do Bộ Công Thương ban hành.

Chương III

TRÌNH TỰ XÁC NHẬN SỰ KIỆN TRONG THỊ TRƯỜNG ĐIỆN

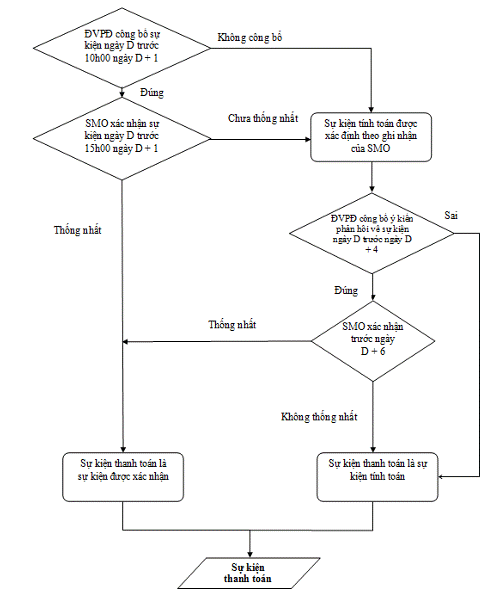

Điều 23. Trình tự thực hiện xác nhận sự kiện ngày D

1. Quy định chung

Quá trình xác nhận sự kiện ngày D phục vụ các khoản thanh toán trên thị trường điện được thực hiện theo trình tự sau:
a) Xác định các sự kiện tính toán;
b) Xác nhận các sự kiện thanh toán.

2. Trình tự xác định các sự kiện tính toán

a) Trước 10h00 ngày D+1, Đơn vị phát điện có trách nhiệm công bố lên Trang thông tin điện tử thị trường điện:
-  Các sự kiện phục vụ các khoản thanh toán trên thị trường điện ngày D của đơn vị mình (nếu có);
-  Các dữ liệu phục vụ việc xác nhận các sự kiện này.
b) Trước 15h00 ngày D+1, Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện có trách nhiệm phối hợp xác nhận các sự kiện đã được công bố trên trang Thông tin điện tử thị trường điện căn cứ vào:
-  Các dữ liệu do Đơn vị phát điện cung cấp;
-  Các dữ liệu do Đơn vị vận hành hệ thống điện và thị trường điện thu thập;
-  Nguyên tắc xác nhận sự kiện theo quy định tại Chương II Quy trình này.
Sự kiện được Đơn vị vận hành hệ thống điện và thị trường điện xác nhận được sử dụng làm sự kiện tính toán.
c) Đơn vị phát điện không công bố sự kiện theo khung thời gian quy định tại Điểm a Khoản này, Đơn vị vận hành hệ thống điện và thị trường điện có trách nhiệm xác định và công bố sự kiện tính toán cho đơn vị đó căn cứ vào:
- Các dữ liệu do Đơn vị vận hành hệ thống điện và thị trường điện thu thập;
- Nguyên tắc xác nhận sự kiện quy định tại Chương II Quy trình này.
d) Đơn vị phát điện đã công bố sự kiện theo khung thời gian quy định tại Điểm a Khoản này nhưng chưa thống nhất được với Đơn vị vận hành hệ thống điện sự kiện này theo khung thời gian quy định tại Điểm b Khoản này, Đơn vị vận hành hệ thống điện và thị trường điện có trách nhiệm xác định sự kiện tính toán cho đơn vị đó căn cứ vào ghi nhận của Đơn vị vận hành hệ thống điện.

3. Trình tự xác nhận các sự kiện thanh toán

a) Sự kiện tính toán được xác định theo quy định tại Điểm b Khoản 2 Điều này thì sự kiện tính toán được sử dụng làm sự kiện thanh toán;
b) Sự kiện tính toán được xác định theo quy định tại Điểm c Khoản 2 Điều này:
-  Trước ngày D+4, Đơn vị phát điện có trách nhiệm công bố ý kiến phản hồi đối với sự kiện tính toán được Đơn vị vận hành hệ thống điện và thị trường điện công bố trên Trang thông tin điện tử thị trường điện;
-  Trong thời hạn 02 ngày làm việc, kể từ ngày Đơn vị phát điện công bố ý kiến phản hồi đối với một sự kiện tính toán, Đơn vị phát điện có trách nhiệm phối hợp với Đơn vị vận hành hệ thống điện và thị trường điện thống nhất sự kiện đó;
-  Sự kiện được Đơn vị vận hành hệ thống điện và thị trường điện thống nhất được sử dụng làm sự kiện thanh toán;
-  Đơn vị phát điện không công bố ý kiến phản hồi theo khung thời gian quy định tại Điểm này, sự kiện tính toán được sử dụng làm sự kiện thanh toán;
- Ý kiến phản hồi của Đơn vị phát điện không được Đơn vị vận hành hệ thống điện và thị trường điện thống nhất theo khung thời gian quy định tại Điểm này, sự kiện thanh toán được tạm xác định căn cứ vào ghi nhận của Đơn vị vận hành hệ thống điện và thị trường điện.
c) Sự kiện tính toán được xác định theo quy định tại Điểm d Khoản 2 Điều này:
-  Trước ngày D+6, Đơn vị vận hành hệ thống điện và thị trường điện và Đơn vị phát điện có trách nhiệm tiếp tục phối hợp xác nhận sự kiện này;
-  Sự kiện được Đơn vị vận hành hệ thống điện và thị trường điện xác nhận được sử dụng làm sự kiện thanh toán;
-  Đơn vị phát điện không thống nhất được với Đơn vị vận hành hệ thống điện và thị trường điện sự kiện theo khung thời gian quy định tại Điểm này, sự kiện thanh toán được xác định căn cứ vào ghi nhận của Đơn vị vận hành hệ thống điện và thị trường điện./.


PHỤ LỤC 1

DANH SÁCH CÁC LỆNH TỪ HỆ THỐNG DIM PHỤC VỤ XÁC NHẬN SỰ KIỆN
(Ban hành kèm theo Quy trình phối hợp xác nhận các sự kiện phục vụ các khoản thanh toán trong thị trường điện)

STT

Tên lệnh

1

Lệnh Chuyển bù

2

Lệnh Chuyển đổi nhiên liệu

3

Lệnh Chuyển phát

4

Lệnh Điều tần

5

Lệnh Hòa hơi

6

Lệnh Khởi động lò

7

Lệnh Khởi động và hòa lưới

8

Lệnh Hòa lưới

9

Lệnh Ngừng lò

10

Lệnh Ngừng tổ máy

11

Lệnh Thay đổi công suất



PHỤ LỤC 2

TRÌNH TỰ XÁC NHẬN CÁC SỰ KIỆN TRONG THỊ TRƯỜNG ĐIỆN
(Ban hành kèm theo Quy trình phối hợp xác nhận các sự kiện phục vụ các khoản thanh toán trong thị trường điện)





HIỆU LỰC VĂN BẢN

Quyết định 11/QĐ-ĐTĐL năm 2018 về Quy trình phối hợp xác nhận sự kiện phục vụ các khoản thanh toán trên thị trường điện do Cục trưởng Cục Điều tiết điện lực ban hành

  • Số hiệu: 11/QĐ-ĐTĐL
  • Loại văn bản: Quyết định
  • Ngày ban hành: 09/02/2018
  • Nơi ban hành: Cục Điều tiết điện lực
  • Người ký: Nguyễn Anh Tuấn
  • Ngày công báo: Đang cập nhật
  • Số công báo: Dữ liệu đang cập nhật
  • Ngày hiệu lực: 09/02/2018
  • Tình trạng hiệu lực: Còn hiệu lực
Tải văn bản
